يبدأ تركيب عجلة فيريس الناجح قبل وقت طويل من رفع أول مكون فولاذي. ويجب التأكد من النموذج النهائي، والأساسات، ومسار التسليم، وإمكانية وصول الرافعات، واليد العاملة المحلية، وإمدادات الطاقة، ومتطلبات الحصول على الموافقات، قبل وصول المعدات.
بعد التسليم، يقوم فريق مؤهل بتجميع الهيكل الداعم، والمحور المركزي، وحافة العجلة، والأضلاع، ونظام الدفع، وكبائن الركاب، والمعدات الكهربائية وفقًا للرسومات المعتمدة. ولا يمكن تشغيل اللعبة إلا بعد إجراء عمليات المحاذاة والاختبار والتشغيل التجريبي، بالإضافة إلى الفحص المحلي المطلوب.
بصفتك شركة صينية متخصصة في تصنيع عجلات فيريس بفضل خبرة تزيد عن 20 عامًا في هذا المجال، تشرح شركة «كارني رايدز» هذه العملية من منظور المشتري — ما الذي يجب إعداده، وكيف تتم عملية التركيب، وما الذي يؤثر على الجدول الزمني والتكلفة، وما هي الاحتياطات المهمة، وما هو الدعم الذي يمكن أن يقدمه المصنع.
إجابة سريعة: يجب أن يتم تركيب عجلة فيريس التجارية بواسطة فريق مؤهل، باستخدام الرسومات الخاصة بالطراز وخطة البناء المعتمدة. وعادةً ما يتولى المشتري تجهيز الأساسات والرافعات والعمال المحليين وتوفير الكهرباء والتراخيص والوصول إلى الموقع. أما الشركة المصنعة، فتوفر المعلومات الفنية وإرشادات التركيب والدعم الهندسي الاختياري في الموقع.
يتناول هذا المقال عجلات فيريس التجارية المخصصة لنقل الركاب، وليس الألعاب أو النماذج أو مجموعات تركيب عجلات فيريس المنزلية. للحصول على معلومات أكثر شمولاً حول أحجام عجلات فيريس، والسلامة، والكبائن، والتشغيل، والقيود المتعلقة بالظروف الجوية، والتكاليف، يرجى قراءة الأسئلة الشائعة حول العجلة الدوارة: الإجابة على 20 سؤالاً شائعاً.

1. ما الذي يجب إعداده قبل تركيب عجلة فيريس؟
غالبًا ما تبدأ أكثر مشاكل التركيب تكلفةً قبل وصول المعدات إلى الموقع. فقد يؤدي وجود أساس غير صحيح، أو عدم توفر مساحة كافية للرافعة، أو صعوبة الوصول إلى مسار التسليم إلى تأخير إنجاز المشروع بأكمله.
التأكد من النموذج النهائي لعجلة فيريس
يجب تحديد طراز المعدات بشكل نهائي قبل الشروع في إنشاء الأساسات والتخطيط للتركيب.
A عجلة فيريس للأطفال يبلغ ارتفاعها 12 متراً و عجلة فيريس كلاسيكية يبلغ ارتفاعها 49 متراً لا تستخدم نفس الأساس أو تكوين الرافعة أو طريقة التجميع أو القوة العاملة. كما قد تتطلب عجلة المراقبة الكبيرة ذات الأضلاع الكبلية عملية مختلفة عن تلك المستخدمة في العجلة ذات الأضلاع الصلبة.
يجب على فريق المشروع التأكد مما يلي:
- الارتفاع الإجمالي للسيارة وقطر العجلات
- هيكل العجلة ونظام الدعم الأرضي
- عدد وحجم مقصورات الركاب
- الوزن الإجمالي للمعدات
- أوزان المكونات الرئيسية لأجهزة الرفع
- تفاعلات الأساس وترتيب المراسي
- متطلبات الجهد الكهربائي والمتطلبات الكهربائية
- منصة التحميل وتصميم طابور الانتظار
- الصيانة والوصول في حالات الطوارئ
- الظروف المحلية المتعلقة بالرياح والأمطار والثلوج والتآكل
يمكن للمشترين الذين لم يحددوا المقاس النهائي أن يقرؤوا أولاً دليل أبعاد العجلة الدوارة الهوائية أو كيفية اختيار عجلة فيريس لمتنزهك.

إتمام مسح الموقع وتصميم الأساسات
لا ينبغي نسخ أساس عجلة فيريس من مشروع آخر لمجرد أن الركوبتين لهما ارتفاع متشابه. يجب أن يتوافق التصميم النهائي مع عجلة فيريس المختارة، وهيكلها الداعم، والظروف الأرضية الفعلية في موقع المشروع.
يعتمد تصميم الأساس عادةً على:
- أحمال المعدات وردود فعل الأساسات
- ارتفاع عجلة فيريس وترتيب الدعامات
- ظروف التربة والصخور
- مستوى المياه الجوفية والتغيرات الموسمية
- التسوية الإجمالية والتسوية التفاضلية
- المتطلبات المحلية المتعلقة بالرياح والزلازل
- ارتفاع الأرض بعد الانتهاء من التسوية
- مواضع المراسي والأجزاء المدمجة
- المعايير المحلية المتعلقة بالهياكل والبناء
قبل الانتهاء من تصميم الأساسات، يجب على فريق المشروع الحصول على بيانات المسح الميداني والمعلومات الجيوتقنية المطلوبة. كما يجب تحديد الأنابيب تحت الأرض، والكابلات الكهربائية، ومسارات الصرف، والمنحدرات، والمنشآت المجاورة قبل بدء أعمال الحفر.
قد توفر الشركة المصنعة معلومات مرجعية عن الأساسات وبيانات حول أحمال المعدات. وينبغي بعد ذلك أن يقوم مهندس مدني أو إنشائي أو جيوتقني محلي مؤهل بمراجعة هذه المعلومات وتكييف الأساسات مع ظروف الموقع الفعلية واللوائح المحلية.

بعد الانتهاء من أعمال البناء، يجب التحقق من البنود التالية قبل تركيب الهيكل الفولاذي الرئيسي:
- أبعاد الأساس
- الواجهات النهائية
- مواقع مسامير التثبيت
- الأجزاء المدمجة
- حالة سطح الخرسانة
- المسافة بين أساسات الدعامات
- منطقة العمل المحيطة
يجب تصحيح انحرافات الأساس قبل البدء في تركيب المعدات. فقد تؤدي محاولة تعويض أخطاء الأساس أثناء تركيب الهياكل الفولاذية إلى حدوث مشاكل في المحاذاة وتأخيرات وتكاليف إضافية.
ما هي الشروط الجيولوجية اللازمة لتركيب عجلة فيريس؟
يجب أن يتمتع موقع عجلة فيريس بقدرة تحمل كافية، وتسوية خاضعة للرقابة، وظروف أرضية مستقرة تتناسب مع اللعبة ونظام الأساسات المختارين. ولا يمكن التأكد من هذه الشروط من خلال الفحص البصري وحده. وينبغي أن يحدد الفحص الجيوتقني الخاص بالمشروع طبقات التربة والصخور، وظروف المياه الجوفية، والمعلمات الهندسية اللازمة لتصميم الأساسات.
ينبغي أن يشمل التقييم الجيولوجي المجالات التالية:
| الظروف الجيولوجية | ما يجب تقييمه |
| قدرة التحمل | ما إذا كان الأرضية قادرة على تحمل أحمال الأساس والتشغيل بأمان |
| التسوية الإجمالية | الاتجاه الهبوطي المتوقع على المدى الطويل للهيكل المكتمل |
| التسوية التفاضلية | ما إذا كان من الممكن أن تدفع مؤسسات الدعم المختلفة مبالغ مختلفة |
| تجانس التربة | ما إذا كانت ظروف التربة أو الصخور تختلف بشكل كبير عبر منطقة المنشأة |
| المياه الجوفية | مستوى المياه، والتغيرات الموسمية، وتأثيراتها على أعمال الحفر والصرف والخرسانة |
| المخاطر الجيولوجية | مخاطر الردم غير المنظم، والتجاويف، والتسييل، والانهيارات الأرضية، أو عدم استقرار المنحدرات |
| الظروف الزلزالية | المتطلبات المحلية المتعلقة بالزلازل والاستجابة المتوقعة للتربة والأساسات |
| الظروف المسببة للتآكل | ما إذا كانت التربة أو المياه الجوفية قد تؤثر على الخرسانة أو حديد التسليح أو المثبتات أو الفولاذ المدفون |
لا تعتبر الصخور مناسبة تلقائيًّا لمجرد أنها صلبة. فالصخور المتآكلة أو المتشققة أو المنحدرة أو غير المنتظمة لا تزال تتطلب دراسةً. كما قد تكون المواقع الترابية مناسبة أيضًا عندما تكون التربة كثيفةً ومتجانسةً ومستقرةً بدرجة كافية.
إن التربة الرخوة أو السائبة أو القابلة للانضغاط بدرجة كبيرة أو المتغيرة لا تجعل المشروع مستحيلاً بالضرورة. ومع ذلك، فقد يتطلب الأمر تحسين التربة، أو استخدام نوع مختلف من الأساسات، أو حلًّا يعتمد على الأساسات العميقة يصممه مهندسون مؤهلون متخصصون في الهندسة الجيوتقنية والهندسة الإنشائية.
يكتسب الترسب التفاضلي أهمية خاصة في حالة عجلة فيريس، لأنه قد يؤثر على موضع إطار الدعم، ومحاذاة المحور المركزي، وهندسة العجلة، والتلامس مع نظام الدفع، والمسافات الفاصلة بين الكبائن.
لا ينبغي الانتهاء من تصميم الأساس إلا بعد التأكد من نموذج عجلة فيريس، وأحمال المعدات، والتقرير الجيوتقني، والمتطلبات الهندسية المحلية.
التحقق من حالة الموقع والمرافق والظروف البيئية
يجب أن يوفر الموقع المناسب لتركيب عجلة فيريس مساحة تشغيل كافية، وارتفاعًا هيكليًا كافيًا، وسعة كهربائية كافية، ونظام تصريف مياه، بالإضافة إلى الموافقة التنظيمية اللازمة للنموذج المختار. وينبغي مراجعة هذه الشروط قبل الانتهاء من تحديد مواصفات المعدات وتصميم الأساسات.
| شروط التركيب | ما يجب على المشتري التأكد منه |
| مساحة التشغيل | المساحة التي تشغلها المعدات، ومنصة التحميل، ومنطقة الانتظار، والسياج، وممرات الصيانة، ومسارات الطوارئ |
| الخلو الهيكلي | الابتعاد الآمن عن المباني والأشجار وخطوط الكهرباء الهوائية وغيرها من العوائق الثابتة |
| الإمداد بالكهرباء | الجهد، والتردد، وسعة الطاقة المتاحة، ومعدات التوزيع، ووسائل الحماية الكهربائية |
| الصرف | تصريف مياه الأمطار من الأساسات ومنصة الركاب والمناطق الكهربائية |
| الظروف البيئية | الظروف المحلية المتعلقة بالرياح والأمطار والثلوج ودرجة الحرارة والتآكل والبرق |
| الضوضاء والإضاءة | القيود المحلية التي تؤثر على المناطق السكنية أو التجارية المجاورة |
| التراخيص المحلية | تصريح البناء، ومتطلبات تركيب الألعاب الترفيهية، والتفتيش والتسجيل |
| مراجعة شؤون الطيران والارتفاعات | قيود الارتفاع أو التقييم الجوي في حالة قرب الموقع من مطار أو مجال جوي خاضع للرقابة |
المساحة التشغيلية والخلوص الهيكلي
يجب أن تستند المساحة المطلوبة للموقع إلى المخطط الكامل لعجلة فيريس المختارة، وليس إلى قطر العجلة وحده. ويجب أن يشمل الحساب الهيكل الداعم، والكبائن الدوارة، ومنصة الركوب، ومنطقة الانتظار، والأسوار الأمنية، وممرات الصيانة، ومسارات الطوارئ.
إن الصيغة الثابتة مثل «عرض الموقع يساوي 1.5 ضعف قطر العجلة» لا تناسب كل مشروع. فأشكال الدعامات وأحجام الكبائن وتصميمات المنصات تختلف من طراز لآخر.
الإمدادات الكهربائية والصرف الصحي
يجب أن تتوافق الجهد الكهربائي والتردد والقدرة الكهربائية المتاحة مع المتطلبات الفنية لعجلة فيريس المختارة. وقد يتطلب المشروع أيضًا خزانة توزيع مخصصة، وتوصيلات تأريض، وحماية من الصواعق، وترتيبات تشغيل في حالات الطوارئ.
لا ينبغي اعتبار تزويد الطاقة بجهد 380 فولت متطلبًا عامًّا. تعتمد المواصفات الكهربائية النهائية على الطراز المختار وبلد المشروع.
بالنسبة للتركيبات الخارجية، يجب أن يمنع الموقع تجمع المياه حول الأساس ومنصة الركاب وخزانة التحكم والمعدات الكهربائية الأخرى.
الشروط البيئية والتنظيمية
ينبغي لفريق المشروع مراجعة الظروف المحلية المتعلقة بالرياح، وهطول الأمطار، والثلوج، ونطاق درجات الحرارة، وبيئة التآكل، وحدود الضوضاء، والقيود المفروضة على الإضاءة، ومتطلبات ارتفاع المبنى قبل الموافقة على الموقع.
قد تتطلب عجلات فيريس الشاهقة والمشاريع القريبة من المطارات إجراء مراجعة من قبل الجهات المعنية بالطيران. وينبغي التأكد من متطلبات الارتفاع والموقع مع السلطة المحلية المختصة.
خطة التسليم والتخزين
بمجرد التأكد من تخطيط الموقع وشروط الوصول إليه، يتعين على المشتري إعداد خطة تفصيلية للتسليم والتفريغ والتخزين. وقد تصل مكونات عجلة فيريس في عدة حاويات أو شحنات شاحنات، ويجب وضع كل قطعة وفقًا لتسلسل التركيب المخطط له.
تتطلب مقصورات الركاب، والخزانات الكهربائية، والألواح الزخرفية، ومعدات الإضاءة تخزينًا محميًّا. أما الإطارات الداعمة، وأجزاء الحافات، والأضلاع، فتحتاج إلى أرضية ثابتة ومساحة مفتوحة كافية للفرز والتجميع المسبق.

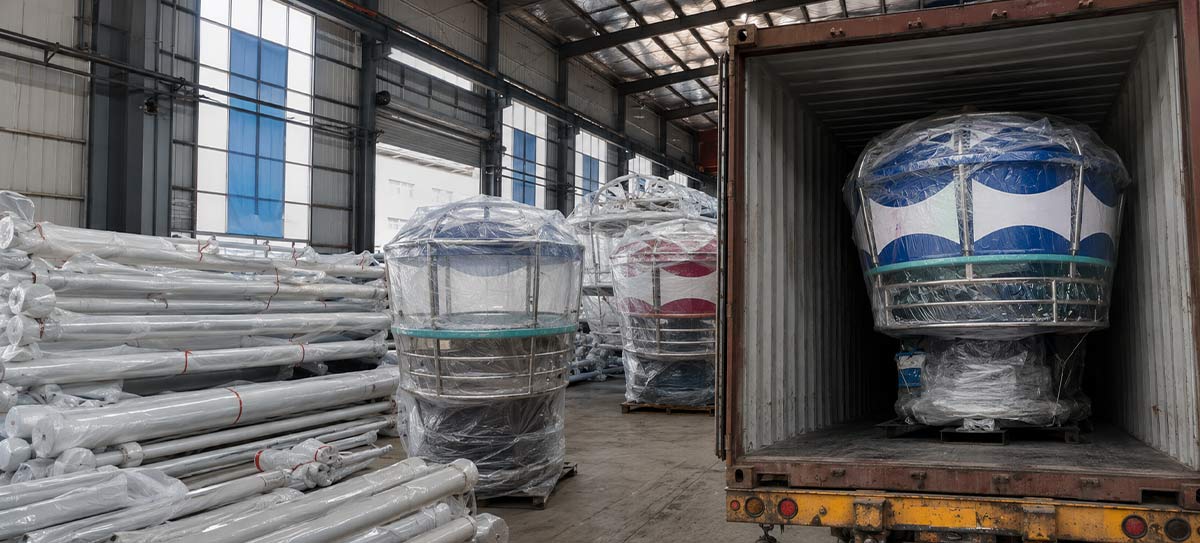

تغليف عجلات فيريس وشحن الحاوياتقبل الشحن، يرجى التأكد مما يلي:
- ما إذا كان بإمكان شاحنات الحاويات الوصول إلى الموقع
- عرض المدخل وارتفاعه
- قدرة تحمل الطرق والأرضيات
- موضع التفريغ
- مساحة التخزين
- منطقة التجميع الأرضي
- مواقع تشغيل الرافعات
- المباني والأشجار وخطوط الكهرباء المجاورة
- متطلبات الإضاءة والطاقة المؤقتة
يجب تخزين المكونات وفقًا لتسلسل التركيب، بدلاً من وضعها بشكل عشوائي في أنحاء الموقع.
التأكد من حالة الرافعة وعمليات الرفع
لا يمكن اختيار الرافعة بناءً على ارتفاع عجلة فيريس وحده.
يجب أن تراعي خطة الرفع ما يلي:
- أثقل مكون في عملية الرفع
- نصف قطر الرفع
- ارتفاع العمل
- موضع الرافعة
- ظروف الأرض
- التعرض للرياح
- مساحة العمل المتاحة
- حدود تشغيل الرافعة
قد تتمتع الرافعة بسعة تصنيفية قصوى عالية، لكنها قد تظل غير مناسبة عند نصف القطر المطلوب للرفع.
لذلك، ينبغي التأكد من نوع الرافعة وتكوينها من خلال خطة الرفع الخاصة بالمشروع.
تجهيز العمالة المحلية والأدوات
وحتى عندما ترسل الشركة المصنعة مهندساً، يتعين على المشتري عادةً توفير العمال والمعدات المحلية.
قد يتطلب مشروع عجلة فيريس تجارية ما يلي:
- مشغلو الرافعات
- فنيو تركيب مؤهلون
- عمال تجميع الصلب
- فنيو الكهرباء
- موظفو المسح
- المهندسون المدنيون
- مشرفو السلامة
- العمال العاديون
- منصات العمل المرتفعة
- أدوات العزم
- معدات اللحام المعتمدة
- الطاقة المؤقتة
- إضاءة الموقع
- التخزين الآمن والأسوار
يعتمد العدد الدقيق للقوى العاملة على حجم عجلة فيريس وهيكلها وطريقة تركيبها.
تحديد مسؤوليات الشركة المصنعة والمشتري
لا يشمل عرض أسعار المعدات تلقائيًا الأساسات والرافعات واليد العاملة المحلية وجميع أعمال الموقع.
يجب أن ينص عقد البيع بوضوح على الجهة المسؤولة عن كل بند رئيسي.
| عادةً ما توفر الشركة المصنعة | عادةً ما يقوم المشتري بإعداد |
| المعلومات الفنية للمعدات | معلومات عن الموقع والمعلومات الجيوتقنية |
| معلومات مرجعية عن المؤسسة | تصميم وإنشاء الأساسات المحلية |
| معلومات التصميم والكهرباء | الرافعات وأدوات الرفع |
| صور ومقاطع فيديو للتركيب | العمال والفنيون المحليون |
| قائمة التعبئة وتحديد المكونات | التفريغ والتخزين الآمن |
| الإرشاد الفني عن بُعد | التراخيص والتفتيشات المحلية |
| دعم فني اختياري في الموقع | التوصيل الكهربائي المحلي |
| المساعدة في التشغيل عند الاتفاق على ذلك | نفقات سفر ومعيشة المهندسين |
تختلف متطلبات الترخيص المحلية باختلاف البلد. ينبغي على المشترين الرجوع إلى الجهات المعنية مورد ألعاب الملاهي، وسلطات البناء والكهرباء والتفتيش قبل بدء الأعمال.
2. كيف يتم تركيب عجلة فيريس تجارية؟
لا توجد طريقة تركيب واحدة تناسب جميع عجلات فيريس.
وتعتمد الطريقة النهائية على:
- هيكل العجلة
- وزن المكون
- الدخول إلى الموقع
- المساحة الأرضية المتاحة
- سعة الرافعة
- ارتفاع العمل
- متطلبات الاستقرار المؤقت
- خطة البناء المعتمدة
ثلاث طرق شائعة لتركيب عجلة فيريس
التجميع الأرضي ورفع الوحدات الكبيرة
وبهذا الأسلوب، يتم تجميع الأجزاء الرئيسية للعجلات على مستوى الأرض قبل رفعها ووضعها في مواقعها.
وتتمثل مزاياها الرئيسية في:
- فحص أكثر سهولة للوصلات
- تحسين التحكم في دقة التجميع
- تقليل العمل في الأماكن المرتفعة
- ضبط مريح على مستوى الأرض
ومع ذلك، فإنه يتطلب أيضًا ما يلي:
- منطقة تجمع واسعة
- السعة الأرضية المناسبة
- قدرة رفع عالية للرافعة
- مسافة رفع كافية
- التحكم الدقيق في الهيكل المرفوع
لا يتم دائمًا رفع عجلة فيريس كاملة كقطعة واحدة. فقد يتم تقسيمها في المشاريع الكبيرة إلى عدة مجموعات رئيسية.
التجميع من المركز إلى الخارج
بعد تركيب إطار الدعم والمحور المركزي والمحور، يتم تجميع العجلة تدريجيًّا من المركز باتجاه الحافة الخارجية.
يمكن استخدام هذه الطريقة في بعض عجلات فيريس الصغيرة والمتوسطة الحجم، حيث لا يكون رفع قسم كبير من العجلة بعد اكتمال تجميعه أمراً عملياً.
ويتطلب ذلك:
- التحديد الدقيق لموضع المحور والمحور العجلي
- منصات عمل مستقرة
- الرفع المتحكم فيه لأجزاء المتحدث والحافة
- عمليات فحص متكررة للتوافق
- الاستقرار الهيكلي المؤقت
مجموعة الدوران الرأسي
في طريقة الدوران الرأسي، يتم تجميع جزء من العجلة في مستوى تشغيلها وتدويرها في ظل ظروف خاضعة للرقابة، بينما يتم إضافة الأجزاء المتبقية.
يمكن لهذه الطريقة أن تقلل من حجم العمل المطلوب في أعلى نقطة من العجلة.
ومع ذلك، فإن ذلك يتطلب:
- الهياكل المؤقتة الخاصة بالمشاريع
- أنظمة السحب أو الرفع
- نظام فرامل موثوق
- حسابات دقيقة للاستقرار
- إجراءات التشغيل التفصيلية
وهي أكثر ملاءمة لبعض هياكل العجلات الدوارة الكبيرة أو المرنة، ولا تُعد خيارًا قياسيًا لكل مشروع.
عملية تركيب عجلة فيريس النموذجية
على الرغم من أن الترتيب الدقيق قد يختلف، فإن معظم مشاريع العجلات الدوارة التجارية الثابتة تتبع المراحل التالية.
الخطوة 1: قبول الأساس
قبل البدء في تركيب الهياكل الفولاذية، يتحقق فريق التركيب من أبعاد الأساسات، والارتفاعات، ومواقع المراسي، والأجزاء المدمجة، ومنطقة العمل المحيطة، مقارنةً بالرسومات المعتمدة. ويجب تصحيح أي انحراف قبل بدء عمليات الرفع.
الخطوة 2: فحص الشحنة وجرد قطع الغيار
يتم فتح الحاويات وفحص القطع المُسلَّمة مقارنةً بقائمة التعبئة.
ينبغي للفريق تحديد ما يلي:
- أجزاء إطار الدعم
- مجموعات المحاور والمحاور المركزية
- مكونات الإطار والسبوكات
- معدات القيادة والكبح
- مقصورات الركاب
- الخزانات الكهربائية
- الكابلات والإضاءة
- المنصات والسلالم والأسوار
- السحابات وقطع الغيار
يجب تسجيل أي أضرار ناتجة عن النقل أو أي مكونات مفقودة على الفور.
الخطوة 3: تركيب نظام الدعم الأرضي

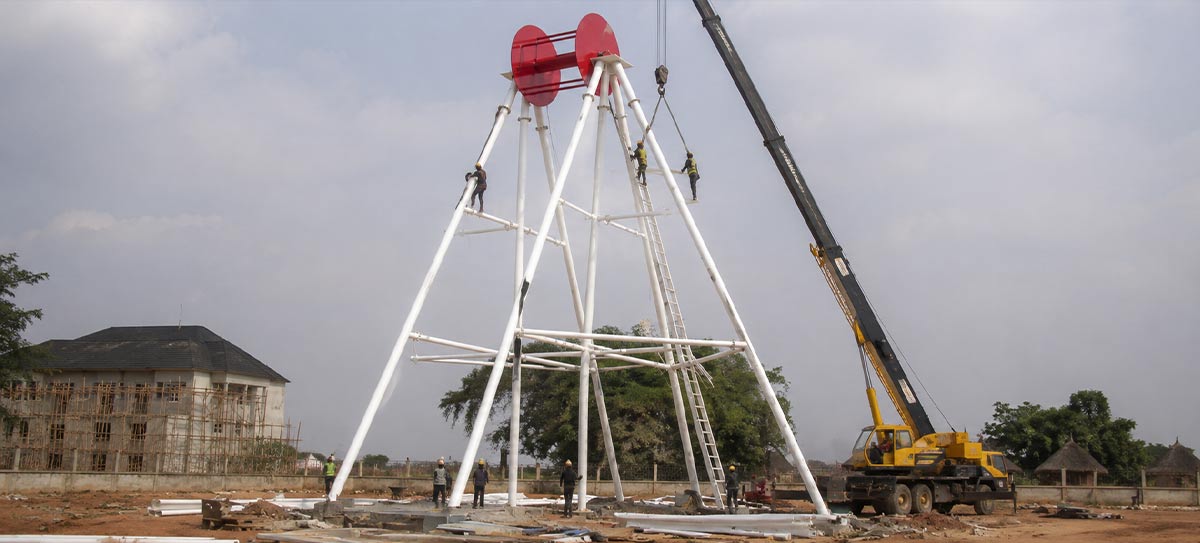

يتم رفع الأرجل الرئيسية والأبراج والدعامات أو الهياكل ذات الشكل الحرفي «A» وتثبيتها على الأساس.

تُستخدم معدات المسح للتحقق مما يلي:
- المنصب
- العموديّة
- المسافة بين الدعامات
- المحاذاة مع المحور المركزي
يؤثر هيكل الدعم الأرضي على تخطيط الأساسات، ومواقع الرافعات، وتسلسل التجميع الكامل.
الخطوة 4: تركيب المحور المركزي والمحور
يربط المحور المركزي والمحور نظام الدعم الثابت بالعجلة الدوارة.
يُعد تحديد الموقع بدقة أمرًا بالغ الأهمية. فقد يؤثر أي خطأ في تحديد المركز على:
- محاذاة العجلات
- التلامس في نظام الدفع
- المسافات الآمنة داخل المقصورة
- الدوران حول الدائرة الكاملة
- أداء المحامل
لذلك، يجب تركيب المحور والمحور الداخلي وفقًا للرسومات المعتمدة ومتطلبات القياس.

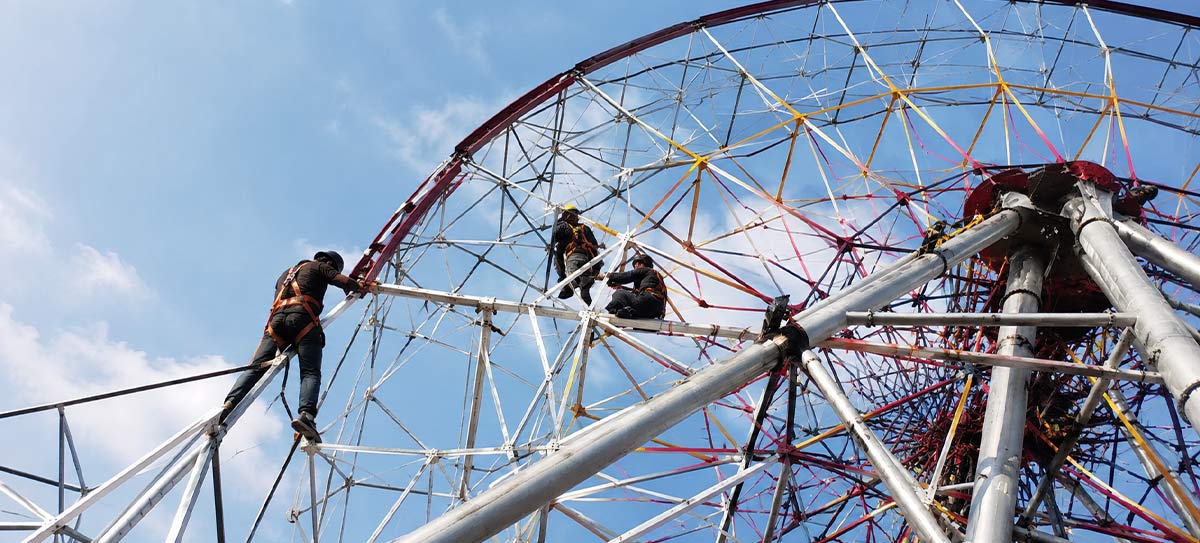

الخطوة 5: تجميع حافة العجلة والأضلاع

يتم تجميع هيكل العجلة وفقًا لتصميمها.
تستخدم العجلة ذات الأضلاع الصلبة عناصر فولاذية هيكلية بين المحور المركزي والحافة الخارجية. أما العجلة ذات الأضلاع الكبلية فتستخدم كابلات فولاذية مشدودة مسبقًا. ويجمع التصميم الهجين بين العناصر الصلبة والكابلات.
تتطلب العجلات ذات الأضلاع السلكية شدّاً على مراحل وتعديلات متكررة وفقاً للتصميم الهيكلي الخاص بالمشروع.
لا ينبغي نسخ قيم شد الكابلات القياسية من عجلة أخرى.
لمزيد من المعلومات حول جنط العجلة، ومحور العجلة، والأضلاع، ونظام الدفع، يرجى قراءة الدليل الشامل لمكونات عجلة فيريس.

الخطوة 6: تركيب نظام الدفع والكبح
بعد محاذاة هيكل العجلة، يتم تثبيت نظام الدفع وضبطه.
اعتمادًا على التصميم، قد تعمل عجلات الدفع على الحافة الخارجية لتدوير عجلة فيريس بسرعة منخفضة يمكن التحكم فيها.
كما يقوم فريق التركيب بالتحقق مما يلي:
- تلامس العجلات الدافعة
- محاذاة المحرك وناقل الحركة
- فرامل التشغيل
- فرامل الطوارئ
- جهاز مانع الرجوع
- ترتيبات التشغيل اليدوي أو في حالات الطوارئ
يعتمد النظام المحدد على تصميم عجلة فيريس المختارة.

الخطوة 7: تركيب مقصورة الركاب
يتم رفع مقصورات الركاب وتوصيلها بنقاط التعليق المخصصة لها.

يجب على فريق التركيب التحقق مما يلي:
- اتجاه المقصورة
- المسافة بين المقصورات
- مسامير التعليق
- أجهزة القفل
- الاحتفاظ الثانوي حيثما تم تحديده
- حرية التنقل داخل المقصورة
- الأبواب وأنظمة تثبيت الركاب
- المسافة الآمنة عن الأرصفة والمنشآت
يجب أن تظل الكبائن في وضع مستوٍ بفضل نظام التعليق أو نظام التسوية الخاص بها أثناء دوران العجلة.
الخطوة 8: المنصات والسلالم والأسوار
يتم تركيب منصة التحميل والسلالم وبوابة الدخول وبوابة الخروج والسياج الأمني بعد الانتهاء من الأعمال الإنشائية الرئيسية.
يجب أن يتضمن التصميم ما يلي:
- التحكم في عدد الركاب
- توفير مسارات منفصلة للدخول والخروج عند الحاجة
- رؤية المشغل
- الوصول إلى الصيانة
- الوصول في حالات الطوارئ
- التنقل الآمن للزوار
الخطوة 9: تركيب التجهيزات الكهربائية والإضاءة
يقوم فنيو الكهرباء المؤهلون بما يلي:
- توصيل التيار الكهربائي الرئيسي
- توصيلات خزانة التحكم
- توصيل نظام الدفع
- أسلاك نظام الفرامل
- دوائر الإيقاف في حالات الطوارئ
- الإضاءة
- معدات الاتصالات
- التأريض والحماية الكهربائية
يجب أن يتوافق التمديد الكهربائي النهائي مع رسومات المعدات والمتطلبات الكهربائية المحلية.
الخطوة 10: المحاذاة والاختبار والتشغيل
بعد إتمام عملية المحاذاة النهائية، يقوم الفريق بفحص دوران العجلات، وتلامس نظام الدفع، وفراغات المقصورة، ونظام الكبح، ووظائف التحكم، والحماية الكهربائية. ثم يتم إتمام التشغيل بدون حمل والفحوصات الوظيفية الأولية قبل التشغيل الرسمي والاستلام.
3. احتياطات تركيب عجلة فيريس
يجب أن يتم تركيب عجلة فيريس وفقًا للرسومات الفنية المعتمدة وخطة الرفع ومتطلبات السلامة المحلية. وتساعد الاحتياطات التالية على تجنب أخطاء الأساسات وتلف المكونات ومشاكل المحاذاة والتشغيل غير الآمن.
قبل بدء التثبيت
يجب الانتهاء من نموذج عجلة فيريس والهيكل الداعم قبل البدء في تشييد الأساسات. فقد يتطلب تغيير تكوين المعدات بعد اكتمال الأساسات إعادة التصميم أو التعزيز أو إعادة البناء.
قبل البدء في تركيب الهياكل الفولاذية، يجب التحقق من أبعاد الأساسات، والارتفاعات، ومواقع المراسي، والأجزاء المدمجة، وحالة الخرسانة، ومساحة العمل المحيطة، ومقارنتها بالرسومات المعتمدة. ويجب تصحيح أي انحراف قبل بدء عمليات الرفع.
كما يجب مراجعة جميع المكونات المُسلَّمة ومقارنتها بقائمة التعبئة. ويجب حماية مقصورات الركاب، والخزائن الكهربائية، وأجزاء الإضاءة والديكور من الرطوبة والصدمات والحركة غير المنضبطة. أما المقاطع الفولاذية الكبيرة فيجب وضعها على دعامات ثابتة وترتيبها وفقًا لتسلسل التركيب المخطط له.
أثناء عمليات الرفع والتركيب الهيكلي
يجب أن يتم تنفيذ أعمال الرفع والربط الهيكلي والأعمال الكهربائية على يد أفراد مؤهلين، بما في ذلك فنيو التركيب ذوو الخبرة، ومشغلو الرافعات، وفنيو التثبيت، والكهربائيون، والمساحون، ومشرفو السلامة.
يجب أن يتوافق موقع الرافعة ونطاق الرفع وترتيب التجهيزات وتسلسل التركيب مع خطة الرفع المعتمدة. ويجب إيقاف عملية الرفع في حالة هبوب الرياح أو حدوث البرق أو هطول الأمطار أو تجاوز الرؤية للحدود المحددة في خطة البناء أو تعليمات تشغيل الرافعة.
قد لا تتمتع عجلة فيريس المُجمَّعة جزئيًّا بنفس درجة الثبات التي يتمتع بها الهيكل المكتمل. وينبغي أن تظل الدعامات المؤقتة، والرباطات، والكابلات، وترتيبات منع التأرجح في مكانها حتى يتم توصيل الأجزاء الهيكلية ذات الصلة بالكامل، ومحاذاتها، وفحصها.
المواءمة والتعديلات الهيكلية
ينبغي مراقبة المحاذاة طوال عملية التركيب، بدلاً من التحقق منها فقط بعد اكتمال التجميع.
تشمل نقاط الفحص المهمة ما يلي:
- موضع إطار الدعم واتجاهه الرأسي
- مستوى المحور المركزي وموضع المحور
- هندسة العجلات ومحاذاة الحافات
- التلامس في نظام الدفع
- المسافات الآمنة داخل مقصورة الركاب
يجب على المشتري وفريق التركيب عدم تغيير العناصر الهيكلية الرئيسية، أو نقاط التوصيل، أو ترتيب الأذرع، أو أنظمة الكابلات، أو أنظمة الكبح، أو نظام تعليق المقصورة، أو أي مكونات أخرى حاملة للأحمال دون الحصول على موافقة هندسية.
يجب مراجعة أي تعديل مطلوب والموافقة عليه من قِبل الشركة المصنعة أو فريق الهندسة المسؤول عن المشروع قبل مواصلة العمل.
الاختبار والتسليم وحفظ السجلات
يجب ألا تنقل عجلة فيريس الركاب فور الانتهاء من تجميع هيكلها.
قبل بدء التشغيل العام، يجب أن يستوفي المشروع المتطلبات التالية:
- المحاذاة والضبط
- التشغيل التجريبي بدون حمل
- اختبار الحمل
- اختبارات الفرامل والتوقف الطارئ
- الاختبارات الكهربائية
- التشغيل
- الفحص أو الاستلام المحلي
- تسليم الوثائق الفنية
يجب تصحيح أي عيب يتم اكتشافه أثناء الاختبار وإعادة اختباره قبل افتتاح الجولة.
يجب الاحتفاظ بقياسات التركيب ونتائج الاختبارات وتقارير الفحص ووثائق التسليم كجزء من الملف الفني لعجلة فيريس. وتُعد هذه السجلات دعماً لعمليات التشغيل والصيانة والإصلاح والفحص واستبدال قطع الغيار في المستقبل.
4. الوقت والتكلفة اللازمان لتركيب عجلة فيريس
لا يوجد جدول زمني أو سعر محدد لتركيب عجلة فيريس.
يؤثر حجم المشروع، وهيكل العجلات، وظروف الموقع، وطريقة البناء، والأعمال المدنية المحيطة، جميعها على النتيجة.

كم من الوقت يستغرق تركيب عجلة فيريس؟
للتخطيط الأولي:
- عجلات فيريس الصغيرة: حوالي 1–3 أشهر
- عجلات فيريس متوسطة الحجم: حوالي 3–6 أشهر
- عجلات فيريس الكبيرة أو العملاقة: من حوالي 6 أشهر إلى أكثر من سنتين
قد تتضمن هذه النطاقات كميات متفاوتة من أعمال الموقع والأعمال الإنشائية. وقد يستغرق المشروع الكامل وقتًا أطول عندما تشمل الأعمال الأساسات، والتراخيص، وأعمال تنسيق الحدائق، والاستعدادات التشغيلية النهائية.
وتشمل العوامل الرئيسية المتعلقة بالجدول الزمني ما يلي:
- قطر وارتفاع عجلة فيريس
- هيكل صلب، أو به دعامات كبلية، أو هجين، أو بدون محور
- الانتهاء من أعمال الأساسات
- عدد المكونات ووزنها
- توافر الرافعات
- طريقة التركيب
- القوى العاملة المحلية
- الطقس
- الجمارك والنقل الداخلي
- الأعمال الكهربائية
- مواعيد الاختبار والفحص
يقدم الجدول التالي مرجعاً عملياً للتخطيط.
| فئة عجلة فيريس | نطاق التخطيط المعتاد | العوامل الرئيسية المتعلقة بالجدول الزمني |
| عجلة فيريس صغيرة أو مخصصة للأطفال، 5–15 م | 1-3 أشهر | التأسيس، والوصول، والتركيب المحلي |
| عجلة فيريس تجارية صغيرة، 16–30 م | 1-3 أشهر | أعمال تركيب الهياكل والمقصورات والأعمال الكهربائية |
| عجلة دوارة متوسطة الحجم، 31–50 م | 3-6 أشهر | المكونات الكبيرة، وعمليات الرفع المتعددة، والمحاذاة |
| عجلة فيريس كبيرة، 51–80 م | 6–12 شهراً أو أكثر | أعمال الرفع الثقيلة، والخدمات اللوجستية، والتفتيش |
| عجلة فيريس عملاقة أو معقدة | 1–2 سنة أو أكثر | الأعمال المدنية، والهندسة المخصصة، وإجراءات الموافقة |
ينبغي استخدام هذه الأرقام لأغراض الميزنة الأولية فقط. ويجب أن يستند الجدول النهائي إلى النموذج المختار ومخطط الموقع الفعلي.
كم تبلغ تكلفة تركيب عجلة فيريس؟
لا يوجد سعر محدد لتركيب عجلة فيريس.
لإعداد الميزانية الأولية:
- قد تبلغ تكلفة تركيب عجلات صغيرة حوالي 10%–20% من سعر المعدات
- قد تتطلب العجلات الكبيرة والعملاقة ما يقارب 15%–30% أو أكثر
وقد ترتفع هذه النسبة في حالة المواقع الصعبة، أو الأساسات الكبيرة، أو الهياكل المعقدة، أو المشاريع التي تخضع لمتطلبات تفتيش صارمة.
قد تشمل النفقات المتعلقة بالتركيب ما يلي:
| بند التكلفة | النطاق النموذجي |
| دراسة الموقع | المسح واستكشاف التربة |
| أعمال الأساسات | الخرسانة، وحديد التسليح، والأجزاء المدمجة |
| النقل والمواصلات | الشحن والجمارك والتسليم الداخلي |
| الرافعات | معدات التأجير، والمشغلين، وملحقات الرفع |
| اليد العاملة المحلية | التركيبات الإنشائية والكهربائية |
| الأعمال المؤقتة | المنصات، والطرق، والأسوار، ومرافق التخزين |
| مهندس لدى الشركة المصنعة | التوجيه والإشراف والتشغيل |
| سفر المهندسين | التأشيرة، تذاكر الطيران، وسائل النقل، الإقامة والوجبات |
| الأعمال الكهربائية | مصدر الطاقة والكابلات والتوصيلات |
| الاختبار والفحص | التفتيش من قبل السلطات المحلية أو جهة خارجية |
| تشطيب الموقع | مناطق الصرف والرصف ومناطق الانتظار |
للاطلاع على ميزانية مشروع أوسع نطاقاً، اقرأ ما هي تكلفة بناء العجلة الدوارة؟.
هل يشمل سعر المعدات تكاليف التركيب؟
يعتمد الجواب على عرض الأسعار وعقد البيع.
توفر مشاوير كارني:
- صور التثبيت
- مقاطع فيديو حول التثبيت
- إرشادات فنية
كما يمكن توفير مهندس في الموقع عند الحاجة.
ما لم يُتفق على خلاف ذلك في عقد البيع، يتحمل المشتري مسؤولية ما يلي فيما يتعلق بالمهندس:
- رسوم التأشيرة
- تذكرة طيران ذهابًا وإيابًا
- وسائل النقل المحلية
- الإقامة
- الوجبات
كما يجب أن يوضح عرض الأسعار ما إذا كانت البنود التالية مشمولة أم لا:
- أعمال إنشاء الأساسات
- الرافعات
- العمال المحليون
- أدوات التركيب
- التوصيلات الكهربائية
- التصاريح
- الاختبار
- التفتيش المحلي
وهذا يمنع المشترين من مقارنة عرض أسعار يقتصر على المعدات فقط بعرض أسعار أكثر شمولاً للمشروع.
5. الاختبار والتسليم ودعم تركيب ألعاب «كارني رايدز»
إن الانتهاء من بناء الهيكل الفولاذي لا يعني أن عجلة فيريس جاهزة للافتتاح.
لا تزال هذه المنشأة بحاجة إلى التعديل والاختبار والتوثيق وأي فحص مطلوب في البلد الذي يُنفذ فيه المشروع.
ما الذي يتم فحصه أثناء مرحلة التشغيل التجريبي؟
يعتمد النطاق النهائي على النموذج المختار والمتطلبات المحلية، ولكنه يشمل عادةً ما يلي:
- الوصلات الهيكلية
- السحابات
- محاذاة العجلات
- التصاريح التشغيلية
- حالة المحور والمحور المركزي والمحمل
- تشغيل محرك الأقراص
- فرامل التشغيل وفرامل الطوارئ
- نظام تعليق المقصورة
- أبواب الركاب وأنظمة تثبيت الركاب
- وظائف التحكم
- التوقف في حالات الطوارئ
- الحماية الكهربائية
- الإضاءة
- التشغيل التجريبي بدون حمل
- اختبار الحمل المطلوب
- ضوضاء أو اهتزازات غير طبيعية
- إجراءات الطوارئ

يجب تصحيح أي مشكلات يتم اكتشافها أثناء الاختبار وإعادة الاختبار قبل الافتتاح.
متى يمكن أن تفتح عجلة فيريس أبوابها؟
يجب ألا تفتح عجلة فيريس إلا بعد:
- تم الانتهاء من التثبيت
- انتهت عمليات فحص برنامج التثبيت
- تم اجتياز الاختبارات المطلوبة
- تم تصحيح العيوب التي تم تحديدها
- تتوفر كتيبات التشغيل
- تتوفر معلومات الصيانة
- تم تدريب المشغلين
- تم إعداد إجراءات الطوارئ
- تم استكمال إجراءات الفحص أو التسجيل المحلية المطلوبة
لا يُعد إجراء تجربة تشغيل ناجحة بديلاً عن الاختبارات والتفتيش الرسمية.
بعد التشغيل، يجب الاحتفاظ بوثائق التركيب جنبًا إلى جنب مع سجلات التشغيل والفحص والصيانة.

للتشغيل على المدى الطويل، يرجى الاطلاع على الدليل الكامل لصيانة العجلة الهوائية.
ما هي خدمات دعم التركيب التي تقدمها شركة «كارني رايدز»؟
تُعد شركة «كارني رايدز» شركة متخصصة في تصنيع الألعاب الترفيهية، وليست مجرد شركة لتجارة المعدات.

نحن ندعم المشاريع من خلال:
- اختيار نموذج عجلة فيريس
- الاتصالات الفنية
- التصنيع في المصنع
- التجميع والاختبار في المصنع
- التحضير للشحن
- صور ومقاطع فيديو للتركيب
- الإرشاد الفني عن بُعد
- دعم فني اختياري في الموقع
- المساعدة في التشغيل عند الاتفاق على ذلك
- معلومات التشغيل والصيانة
- التواصل بشأن قطع الغيار
ينبغي على المشترين تقديم معلومات عن المشروع في أقرب وقت ممكن، حتى يتسنى مناقشة المسائل المتعلقة بالأساسات والنقل والتركيب قبل بدء التصنيع.
الأسئلة الشائعة حول تركيب عجلة فيريس
ما هي المستندات المطلوبة قبل التثبيت؟
قد تشمل المستندات النموذجية ما يلي:
- التخطيط النهائي للمعدات
- معلومات عن المؤسسة
- الرسومات الكهربائية
- قائمة التعبئة
- تعليمات التثبيت
- خطة الرفع أو البناء
- التراخيص المحلية
- متطلبات التفتيش
- سجلات الاختبارات
- كتيبات التشغيل والصيانة
تتوقف قائمة المستندات النهائية على البلد وعقد المشروع.
خطط لتركيب عجلة فيريس الخاصة بك مع شركة «كارني رايدز»
موثوق تركيب عجلة فيريس تجارية يتطلب ذلك تنسيقًا مبكرًا بين الشركة المصنعة والمشتري والمهندس المدني وفريق التركيب وسلطة التفتيش المحلية.
للحصول على عرض أسعار للمشروع وخطة دعم التركيب، يرجى تقديم ما يلي:
- الارتفاع المطلوب لعجلة فيريس أو طرازها
- بلد المشروع والمدينة
- أبعاد الموقع أو تخطيطه
- التركيب في الأماكن المغلقة أو في الهواء الطلق
- معلومات عن الأرض أو الأساسات
- الجهد الكهربائي المحلي
- أقرب ميناء وجهة
- تاريخ الافتتاح المتوقع
- ما إذا كان هناك حاجة إلى مهندس في الموقع
ستساعدكم شركة «كارني رايدز» في تأكيد تكوين المعدات، والنطاق الفني، ومتطلبات الشحن، وترتيبات دعم التركيب الخاصة بمشروعكم.
