بقلم فريق الهندسة في متنزه كارني رايدز الترفيهي | تم التحديث في: أكتوبر 2026
يتطلب تركيب لعبة «الكراسي الطائرة» التي تتسع لـ 36 مقعدًا تخطيطًا دقيقًا قبل وصول المعدات. فمن التأكد من المساحة المطلوبة للموقع وتصميم الأساسات، وصولاً إلى ترتيب التوصيلات الكهربائية، وإتاحة الوصول للرافعات، ومرحلة التشغيل التجريبي، تؤثر كل مرحلة من هذه المراحل على ميزانية مشروعك، وجدول أعمال البناء، وموعد الافتتاح.
تم إعداد هذا الدليل لأصحاب المتنزهات الترفيهية والمستثمرين ومطوري المشاريع الذين هم على وشك البدء في الأعمال الإنشائية. ويغطي الدليل الجوانب الأساسية متطلبات تركيب لعبة «الكراسي الطائرة» بسعة 36 مقعدًا: أبعاد المعدات، وإعداد الموقع، وهندسة الأساسات، والتخطيط الكهربائي، وعمليات الرفع، وإجراءات التركيب، والفحص قبل الافتتاح — استنادًا إلى الطريقة التي ندعم بها نحن في شركة Carnee Rides هذه المشاريع في الواقع العملي.

1. مواصفات لعبة «الكراسي الطائرة» ذات الـ36 مقعدًا
قبل البدء في أعمال البناء المدنية، تأكد من تكوين المعدات وأبعادها. فهذه المواصفات تحدد المساحة التي يجب تخصيصها، والمعلومات التي يحتاجها مهندس الأساسات، وكيفية دمج اللعبة في تصميم المنتزه.
جولات كارني جولة على «الكراسي الطائرة» بسعة 36 مقعدًا فيما يلي قائمة بالمواصفات.
| المعلمة التقنية | المواصفات |
| سعة الركاب | 36 متسابقًا |
| سرعة الدوران | 10–14 دورة في الدقيقة |
| القدرة المقدرة | 23.5 كيلوواط |
| مزود الطاقة | 380 فولت، 50 هرتز |
| ارتفاع المعدات | 6.8 م |
| حجم المعدات المدرجة | العرض 10 م × الارتفاع 8.5 م |
| قطر منطقة الموقع | 17 م |
| المساحة التقريبية للموقع الدائري | 227 متر مربع |
| مادة الهيكل الرئيسي | فولاذ من نوع Q235B، مع هياكل مقاعد من الفولاذ المقاوم للصدأ 304 |
| العمر التشغيلي النموذجي للتصميم | 15 سنة |
يجب التأكد من التكوين النهائي، ونطاق التشغيل، والمتطلبات الكهربائية، وأبعاد التركيب في الرسومات الفنية المعتمدة وعقد المعدات قبل بدء أعمال البناء.
ما هو الطراز الذي تنوي شراءه؟ تدور لعبة الكراسي المتأرجحة التقليدية وترفع مقاعدها المعلقة تحت مظلة. كما تقوم شركة «كارني رايدز» بتصنيع النوع المائل التي تضيف آلية رفع وإمالة هيدروليكية، بحيث تميل المظلة إلى أحد الجانبين أثناء الدوران. وتختلف النسخة القابلة للإمالة من حيث الارتفاع وترتيب نظام الدفع ومتطلبات الأساس. تأكد من التكوين الذي يتطلبه مشروعك قبل البدء في الأعمال الإنشائية. إذا كنت غير متأكد، أرسل إلينا مساحة موقعك وسنقوم بتأكيد النموذج الصحيح والرسومات.
ماذا تعني هذه الأبعاد بالنسبة لمشروعك؟
يبلغ حجم المعدات المذكورة 10 أمتار (القطر) × 8.5 أمتار (الارتفاع)، في حين يبلغ قطر المساحة المحددة للموقع 17 متراً.
تبلغ المساحة النظرية لمنطقة دائرية يبلغ قطرها 17 مترًا حوالي 227 مترًا مربعًا. ويُعد هذا رقمًا مفيدًا كنقطة انطلاق لتخطيط الموقع، ولكن لا ينبغي اعتباره المساحة الإجمالية المطلوبة للمنطقة الترفيهية بأكملها.
قد يحتاج تخطيطك أيضًا إلى مساحة من أجل:
- أسوار أمان وبوابات دخول خاضعة للرقابة.
- طوابير الركاب ومناطق الصعود إلى الطائرة.
- مسارات التفريغ والخروج.
- عمليات الوصول والصيانة في حالات الطوارئ.
- المعدات الكهربائية ومحطة المشغل.
- مركبات التوصيل، وتخزين المكونات، وعمليات الرافعات.
قبل الانتهاء من التصميم، اطلب من الشركة المصنعة الحصول على رسم الترتيب العام المعتمد. يجب أن يحدد هذا الرسم المساحة التي تشغلها المعدات، والمسافات الآمنة ذات الصلة، ونقاط التوصيل، وواجهات التركيب الخاصة بالتكوين المختار.
هام: يجب التأكد من الارتفاع الإجمالي النهائي والمسافة الحرة العلوية من الرسم المعتمد. لا تحدد المسافة الحرة بناءً على بُعد واحد وارد في قائمة المنتجات.
2. ما هي المساحة المطلوبة لركوب «الكراسي الطائرة» الذي يتسع لـ 36 مقعدًا؟
بالنسبة لألعاب «Wave Swinger» من شركة Carnee ذات الـ36 مقعدًا، يبلغ قطر المساحة المحددة للموقع 17 مترًا، وهو ما يعادل حوالي 227 مترًا مربعًا من المساحة الدائرية.
ومع ذلك، فإن المساحة المطلوبة للمشروع لا تعتمد على المعدات وحدها.
إذا كنت تقوم بتركيب اللعبة في متنزه ترفيهي قائم، فقم بتقييم المعالم الترفيهية المحيطة، والمباني، والأشجار، ومسارات المشاة، والمرافق تحت الأرض، وممرات الطوارئ. أما في حالة المتنزه الجديد، فقم بدمج اللعبة في المخطط الرئيسي الشامل قبل الانتهاء من وضع التصاميم النهائية للأساسات ومسارات حركة المشاة.
قائمة مراجعة لتخطيط الموقع
المساحة التي تشغلها المعدات: يرجى التأكد من الأبعاد ومساحة التركيب الموضحة في الرسم المعتمد.
الخلوص التشغيلي: يجب مراعاة حركة المقاعد المعلقة وجميع أجزاء الهيكل الدوار. ولا تحدد المساحة التي تشغلها المعدات وحدها نطاق التشغيل الكامل.
حركة الركاب: وضع ترتيبات عملية للدخول والصعود إلى الوسيلة والنزول والخروج. وينبغي أن تعكس سعة طوابير الانتظار العدد المتوقع للزوار وخطة التشغيل.
حواجز الأمان: قم بتركيب الأسوار والبوابات وفقًا لمتطلبات الشركة المصنعة واللوائح المحلية المعمول بها.
الوصول لأغراض الصيانة: تأكد من أن الفنيين يمكنهم الوصول إلى المناطق التي تتطلب الفحص والصيانة واستبدال المكونات.
الوصول إلى موقع البناء: تأكد من أن مركبات التوصيل ومعدات الرفع وفريق التركيب يمكنهم الوصول إلى الموقع دون أن يتسببوا في إعاقة الأنشطة الترفيهية الأخرى.
بالنسبة للمشاريع التي تتوفر فيها مساحة محدودة، يمكن أن تساعد مراجعة تخطيط الموقع قبل البدء في البناء على تحديد التضاربات المحتملة في مرحلة مبكرة، مما يقلل من الحاجة إلى إجراء تعديلات مكلفة في وقت لاحق.
3. المتطلبات الأساسية لركوب «الكرسي الطائر»
يُعد الأساس أحد أهم أجزاء منشأة لعبة «الكراسي الطائرة». فهو ينقل الأحمال الناتجة عن المعدات إلى الأرض، ويوفر واجهة التثبيت للهيكل الرئيسي.
يجب تحديد أبعاد الأساس، والتسليح، ومسامير التثبيت، ومواصفات الخرسانة وفقًا للتصميم الفعلي للمنشأة وظروف الموقع. ولا ينبغي اختيارها بناءً على سعة الركاب أو الأبعاد الخارجية للمعدات وحدها.

ما الذي يجب التأكد منه قبل البدء في بناء الأساسات؟
1. ظروف التربة وقدرتها على تحمل الأحمال
الحصول على المعلومات الجيوتقنية اللازمة وتكليف المهندس المسؤول بتقييم الموقع. قد تختلف ظروف التربة بشكل كبير من موقع لآخر، حتى داخل نفس مدينة الملاهي.
2. المخططات التأسيسية المعتمدة
احصل على مخطط الأساس المقدم من الشركة المصنعة والمعلومات الهندسية المطلوبة للطراز المختار. تأكد من أبعاد الأساس، وترتيب حديد التسليح، ومواقع مسامير التثبيت، وتفاوتات التركيب.
3. الخرسانة وحديد التسليح
تحقق من درجة الخرسانة المحددة، وتفاصيل حديد التسليح، ومتطلبات المعالجة وفقًا للتصميم الإنشائي المعتمد.
4. مسامير التثبيت والمكونات المدمجة
تحقق من تخطيط مسامير التثبيت والمكونات المدمجة قبل صب الخرسانة. كما يجب أن تتوافق قنوات الكابلات الكهربائية وترتيبات التأريض مع رسومات التركيب المعتمدة.
5. فحص الأساسات وتسليمها
قبل تركيب المعدات، قم بإجراء الفحوصات المطلوبة للأبعاد والتحقق من المتانة. قم بتسجيل حالة الأساس وتأكد من أن فريق التركيب يمكنه المضي قدمًا في العمل.

بيانات الأساس المرجعية لهذا التكوين
فيما يتعلق بالتخطيط المدني الأولي، عادةً ما يستند تصميم الأساسات لركوب «الأرجوحة الموجية» التي تتسع لـ 36 مقعدًا بهذا الحجم إلى القيم التالية. هذه الأرقام إرشادية فقط، ويجب أن يتحقق منها مهندسك الإنشائي بمقارنتها مع مخطط الأساسات المعتمد وظروف الموقع المحلية.
| عنصر أساسي | القيمة المرجعية |
| القدرة الدنيا على تحمل الأحمال الأرضية | ≥ 10 طن/م² |
| درجة الخرسانة | C30 |
| مسامير التثبيت | 12 × M36، متباعدة بشكل متساوٍ، الدرجة 4.6، قفل بصمولة مزدوجة |
| الحمل الرأسي الأقصى عند القاعدة | 200.1 كيلو نيوتن |
| أقصى قوة قص أفقية | 26.6 كيلو نيوتن |
| أقصى عزم انقلاب | 183,8 كيلو نيوتن·متر |
| القطر الأساسي النموذجي | حوالي Φ16.35 م |
هناك تفصيلان غالبًا ما يتم تجاهلهما في موقع العمل ويؤديان إلى الحاجة إلى إعادة العمل:
- يجب أن تكون القنوات المدمجة وتوصيلات التأريض جاهزة تمامًا قبل صب الخرسانة. لا يُسمح بالصب حتى يتم الانتهاء من هذه الأعمال.
- يجب أن تبرز أطراف التأريض ومنافذ قنوات الكهرباء بمقدار 400 مم على الأقل فوق السطح النهائي، ويجب أن تتضمن كل طبقة أساسية طبقة تسوية.
لماذا يجب عليك التحقق من أحمال الأساسات قبل البدء في البناء؟
يجب تصميم الأساس بحيث يتحمل الأحمال الفعلية للمعدات وظروف الموقع. وقد تشمل هذه الأحمال القوى الرأسية، والقوى الأفقية، وعزم الانقلاب، والأحمال الأخرى التي تحددها الشركة المصنعة.
اسأل كارني رايدز - شركة تصنيع ألعاب الملاهي للحصول على رسومات الأساس والبيانات الفنية ذات الصلة بالتكوين الذي اخترته. وينبغي بعد ذلك أن يتحقق مهندس المشروع الخاص بك من تصميم الأساس في ضوء ظروف التربة في الموقع ومتطلبات البناء المحلية.
لا تقم بإعادة استخدام تصميم الأساس الخاص بلعبة أخرى لمجرد أن المعدات لها سعة ركاب مماثلة. فالتصميمات الهيكلية المختلفة تنتج أحمالًا ومتطلبات مختلفة فيما يتعلق بمسامير التثبيت.
من واقع خبرتنا في المشاريع: في العديد من مشاريع التصدير، اضطرنا إلى إعادة صب الأساسات جزئيًا بسبب صب الأنابيب المدمجة أو أطراف التأريض في مواقع خاطئة. وعادةً ما يؤدي هذا التصحيح إلى إطالة الجدول الزمني بمقدار 2–3 أسابيع وإلى تكاليف غير مخطط لها. ويُعد التحقق من تخطيط المكونات المدمجة مقارنةً بالرسم المعتمد قبل الصب الطريقة الأكثر فعالية لتجنب حدوث ذلك.

4. المتطلبات الكهربائية لركوب «الكراسي الطائرة» بسعة 36 مقعدًا
يجب الانتهاء من التخطيط الكهربائي قبل وصول المعدات. ويجب التنسيق مع فريق التركيب بشأن مصدر الطاقة، وخزانة التحكم، والتأريض، وأجهزة الحماية، ومسارات الكابلات.
تشير مواصفات لعبة الأرجوحة في مدينة الملاهي من شركة «كارني رايدز»، التي تتسع لـ 36 مقعدًا، إلى أن القوة المقدرة تبلغ 23.5 كيلوواط، وأن مصدر الطاقة هو 380 فولت، 50 هرتز.
تشكل هذه الأرقام نقطة انطلاق للتخطيط الكهربائي. وهي لا تحدد، في حد ذاتها، سعة الإمداد المطلوبة أو حجم حماية الدائرة.
قبل الشروع في تجهيز التركيبات الكهربائية، تأكد مما يلي:
- الجهد والتردد المحددان للسوق المستهدف.
- متطلبات الحمل الكلي المتصل وتيار التشغيل.
- مواصفات الكابلات وترتيبات مسار الكابلات.
- معدات التوزيع والعزل الكهربائي.
- أجهزة التأريض والحماية.
- موقع خزانة التحكم والوصول إليها.
- وظائف الإيقاف في حالات الطوارئ ووصلات التحكم في السلامة.
- الإضاءة والأحمال الكهربائية المساعدة الأخرى، حيثما ينطبق ذلك.
يجب أن يتوافق التصميم الكهربائي النهائي مع مخططات الأسلاك الصادرة عن الشركة المصنعة واللوائح الكهربائية المعمول بها في موقع المشروع.
هل تعني عبارة «23.5 كيلوواط» أن مصدر طاقة بقدرة 23.5 كيلوواط كافٍ؟
ليس بالضرورة. فالقدرة المقدرة للمعدات والإمداد الكهربائي المطلوب ليسا رقمين قابلين للتبادل في مرحلة التخطيط.
يجب على المهندس الكهربائي أن يأخذ في الاعتبار الأحمال الفعلية المتصلة، وخصائص تشغيل المحركات، ومعامل القدرة عند الاقتضاء، وأجهزة الحماية، وظروف الإمداد المحلية قبل اختيار مصدر الإمداد الوارد وأحجام الكابلات.
يرجى التأكد من المتطلبات الكهربائية النهائية مع شركة «كارني رايدز» قبل شراء المعدات الكهربائية أو الانتهاء من توصيلات الأسلاك في الموقع.
5. الوصول بالرافعة، والنقل، والتفريغ
تتطلب الألعاب الترفيهية الكبيرة تنسيقًا دقيقًا بين عمليات النقل والتفريغ والتخزين المؤقت والتركيب.
قبل التسليم، تأكد من تفاصيل الشحن وأبعاد وأوزان المكونات الفردية. فهذه التفاصيل تحدد ما إذا كانت مركبات النقل قادرة على الوصول إلى الموقع، وما هي معدات الرفع المطلوبة.
ما الذي يجب عليكِ تحضيره قبل الولادة؟
طرق الوصول والبوابات
قم بقياس عرض الطريق المتاح، وارتفاع البوابة، ومساحات الانعطاف، والقيود المتعلقة بالارتفاع، وموقع التفريغ. قارن هذه القياسات بمواصفات مركبات التوصيل الفعلية والمكونات المعبأة.
تحديد موضع الرافعة
تأكد من موقع عمل الرافعة، ونطاق الرفع، وظروف الأرض، ومتطلبات دعم أذرع التثبيت. يجب أن تتمتع الرافعة بسعة تصنيفية كافية في نطاق العمل الفعلي لعملية الرفع المخطط لها. بالنسبة لعملية رفع بهذا الحجم، فإن رافعة متنقلة سعة 16–25 طنًا يُستخدم عادةً، إلى جانب رافعة شوكية سعة 5 طن للمناولة في الموقع — لكن الاختيار النهائي يجب أن يستند إلى الأوزان الفعلية للمكونات ونطاق العمل الفعلي، وليس إلى الرقم الإعلاني للسعة.
تخزين المكونات
قم بإعداد منطقة مستقرة وآمنة لتخزين المكونات التي تم تسليمها. اتبع متطلبات الشركة المصنعة فيما يتعلق بالتعامل مع الهيكل الرئيسي والمقاعد والسلاسل والمعدات الكهربائية والأجزاء الزخرفية وتخزينها.
ترتيبات الرفع
تحديد المكون الأثقل، ونقاط الرفع المعتمدة، ومتطلبات التجهيز، وتسلسل عملية الرفع. يجب أن يتم إعداد خطة الرفع ومراجعتها من قبل المهنيين المسؤولين.
فحص الشحنة
يرجى مراجعة قائمة التعبئة وفحص المكونات المُسلَّمة للتأكد من عدم وجود أي تلف أو أجزاء مفقودة قبل بدء التجميع.
لا تختر الرافعة بناءً على سعة الرفع المعلنة فقط. فسعة الرفع عند نصف القطر المطلوب، إلى جانب وزن المكونات وترتيب الرفع، هي العوامل التي تحدد مدى ملاءمتها للمهمة.
إذا كان مشروعك يقع داخل حديقة أو مجمع تجاري قائم، فخطط لعمليات التسليم والرفع بحيث تقلل إلى أدنى حد من الإزعاج الذي قد يتعرض له الزوار والموظفون والمعالم السياحية المجاورة.

6. الشروط المطلوبة للموقع أثناء التركيب
لا ينبغي الشروع في التركيب إلا عندما تكون ظروف الموقع ضمن الحدود المحددة من قبل الشركة المصنعة. وتهدف هذه الحدود إلى حماية كل من طاقم التركيب وسلامة الهيكل الإنشائي للعمل.
| الحالة | المتطلبات |
| درجة الحرارة المحيطة | 0–35 درجة مئوية |
| الرطوبة النسبية | ≤ 85% |
| سرعة الرياح أثناء عمليات الرفع والتركيب | ≤ 10 م/ث |
| ممر الإنقاذ والنقل | عرض خالٍ لا يقل عن 4 أمتار، ويجب أن يظل خالياً من أي عوائق |
| إمداد مؤقت بالطاقة الكهربائية | ≥ 50 كيلو فولت أمبير، بالإضافة إلى تزويد منطقة العمل بالإنارة |
| الظروف الجوية السيئة | يجب إيقاف أعمال التركيب في حالة هطول الأمطار أو تساقط الثلوج أو في أي ظروف قاسية أخرى |
قبل أن يبدأ فريق التركيب العمل، تأكد من توفر العناصر التالية مسبقًا:
- وقد تمت الموافقة على الأساس من قِبل ممثلي التصميم، والبناء، والإشراف، والمالك.
- تتوفر مساحة واسعة ومستوية بما يكفي لركن الرافعة وترتيب المكونات.
- طريق الوصول ومنطقة التفريغ ومنطقة تخزين المكونات خالية وجاهزة.
الأدوات التي عادةً ما تكون مطلوبة في موقع العمل: آلة اللحام، ومفتاح عزم الدوران الكهربائي، والمثقاب الكهربائي، والمطحنة الزاوية، والمطرقة، والأدوات اليدوية.

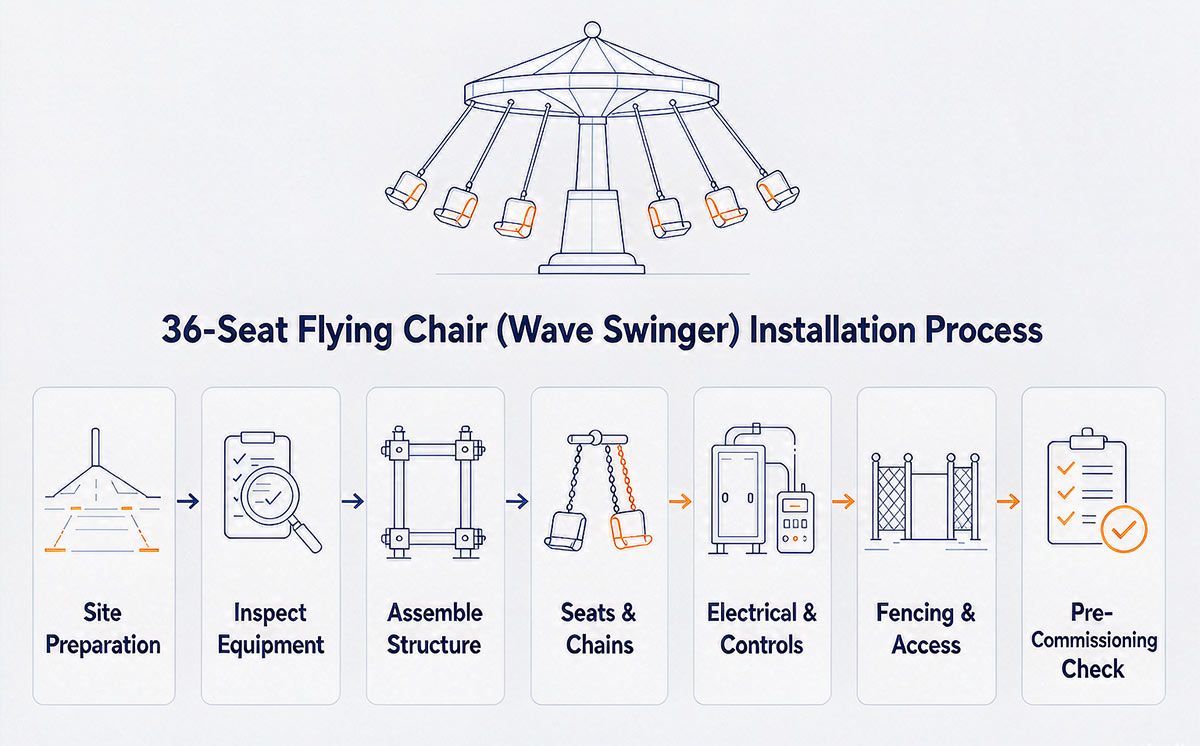

7. عملية تركيب لعبة «الكرسي الطائر» خطوة بخطوة
يجب أن يتم تركيب ألعاب «الكراسي الطائرة» وفقًا للإجراءات المعتمدة من قبل الشركة المصنعة، وأن يتم تنفيذه بواسطة موظفين مؤهلين. وفي العديد من البلدان، يجب أن يكون مشغل أي لعبة ترفيهية كبيرة حاصلاً على ترخيص صادر عن السلطة المحلية المختصة بالإشراف على المعدات الخاصة؛ كما يجب أن يُعهد بتركيب الجهاز نفسه إلى موظفين مدربين ومصرح لهم بذلك. ويعتمد التسلسل الدقيق للخطوات على تكوين المعدات وظروف الموقع.
للحصول على نظرة عامة أوسع نطاقًا حول تجهيز الموقع، والتنسيق مع قسم الأساسات، وعمليات الرفع، والتركيب، واختبارات القبول، يرجى الاطلاع على دليلنا الخاص بـ كيفية تركيب الألعاب الترفيهية الكبيرة.

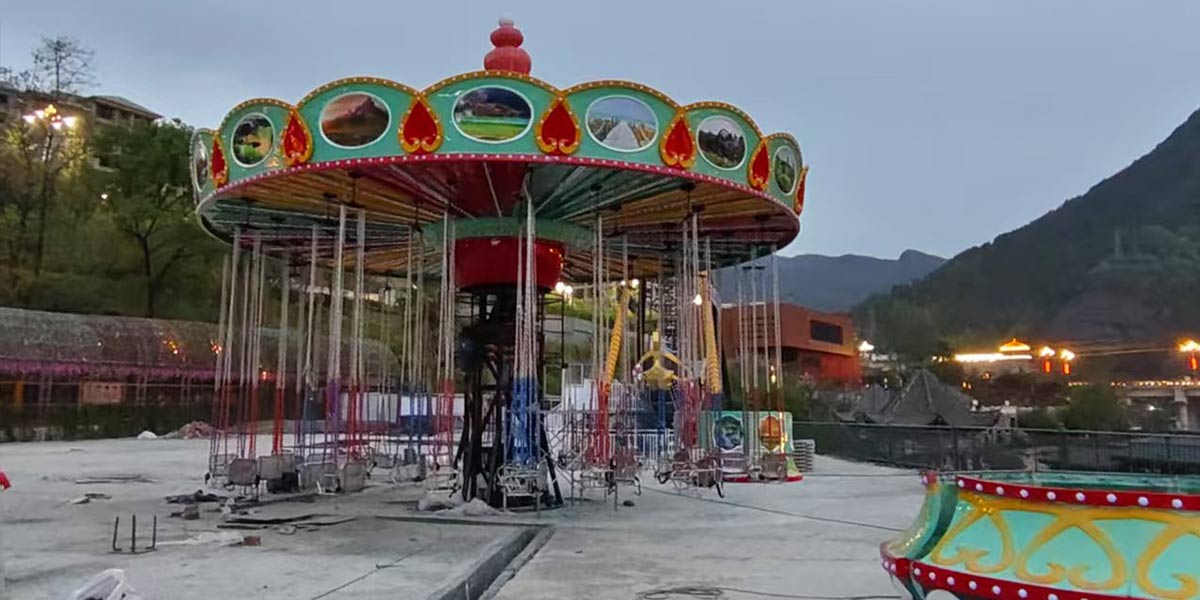

الخطوة 1: إتمام أعمال تجهيز الموقع وتسليمه
قبل بدء التركيب، تأكد من أن الأساس قد اجتاز الفحوصات المطلوبة وأن منطقة التركيب جاهزة.
تحقق من مسار الوصول، ومنطقة التفريغ، وترتيبات الرفع، وجاهزية التجهيزات الكهربائية، ومنطقة تخزين المكونات. تأكد من جدول العمل والمسؤوليات مع فريق التركيب.
الخطوة 2: فحص المعدات التي تم تسليمها
قارن المكونات المُسلَّمة بقائمة التعبئة والرسومات المعتمدة. افحص الحالة الظاهرة للأجزاء الهيكلية، ومثبتات التثبيت، والمقاعد، والسلاسل، والمكونات الكهربائية، وغيرها من العناصر المُوردة.
يرجى إبلاغ الشركة المصنعة بأي مكونات مفقودة أو تالفة أو غير متوافقة قبل المضي قدمًا.

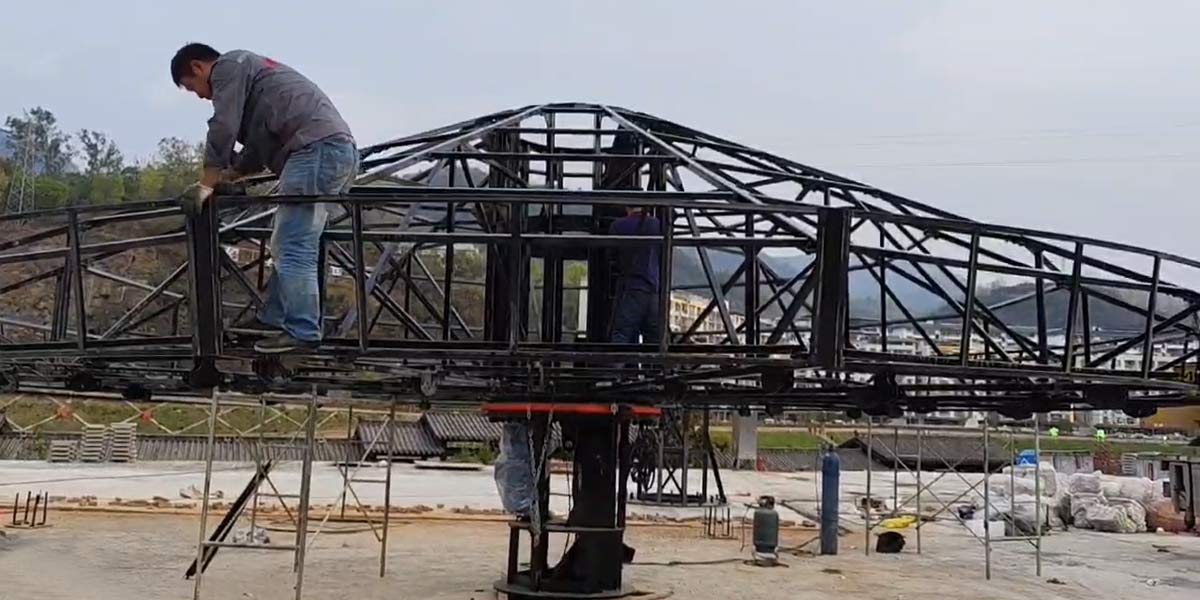

الخطوة 3: تجميع الهيكل الرئيسي
يجب أن يقوم فنيو التركيب المؤهلون بتجميع الإطار الأساسي، والهيكل الداعم، ومكونات ناقل الحركة، والمجموعات الدوارة، والغطاء، وفقًا للتسلسل الذي حددته الشركة المصنعة.
استخدم رسومات التركيب المعتمدة للتحقق من المحاذاة، والوصلات، ومواصفات أدوات التثبيت، ومتطلبات الشد.

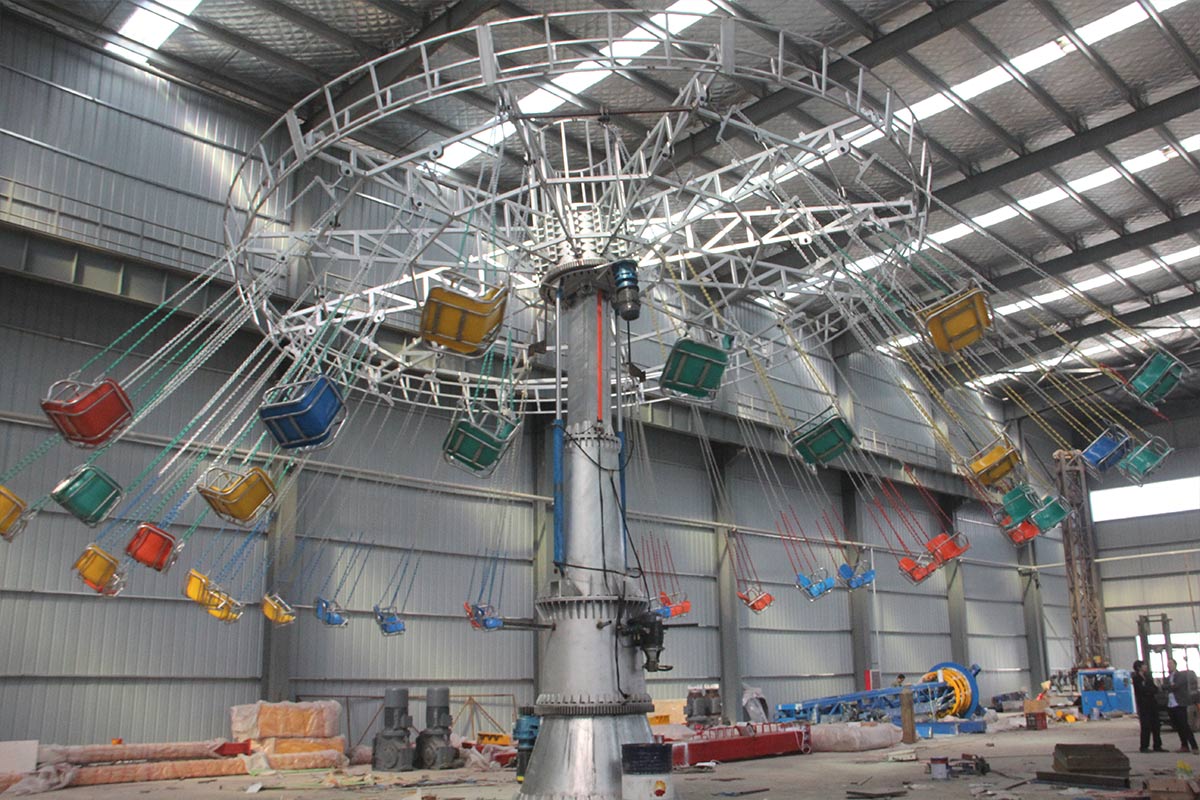

الخطوة 4: تركيب المقاعد وسلاسل التعليق
تُعد المقاعد وسلاسل التعليق مكونات أمان بالغة الأهمية. ويجب أن تتوافق مواصفاتها ونقاط التوصيل وأجهزة التثبيت وترتيبات تركيبها مع تكوين المعدات المعتمد.
افحص نقاط تثبيت المقعد، والمسامير، وأجهزة القفل، ومكونات الأمان الثانوية، والمسافات المطلوبة.
لا تعتمد على الإرشادات العامة المتوفرة عبر الإنترنت لتفكيك المقاعد أو إزالة السلاسل أو تعديل أطوالها. فهذه الإجراءات تختلف باختلاف الطراز، ويجب ألا يقوم بها سوى أفراد مدربون ومصرح لهم، مع الالتزام بتعليمات الشركة المصنعة.

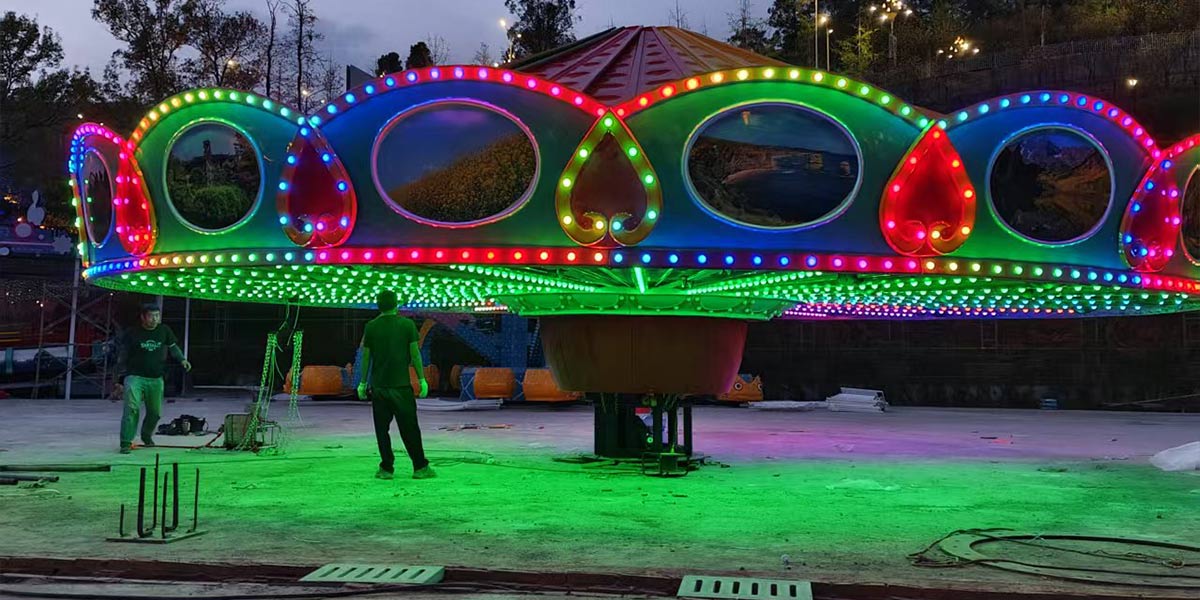

الخطوة 5: تركيب الأنظمة الكهربائية وأنظمة التحكم
قم بتركيب خزانة التحكم، والأسلاك، وأجهزة الاستشعار، وأجهزة الحماية، والمكونات الكهربائية الأخرى وفقًا للرسومات المعتمدة.
تحقق من التوصيلات المطلوبة، والتأريض، ووظائف التحكم، ودوائر الأمان قبل إجراء الاختبار تحت التيار الكهربائي.
الخطوة 6: تركيب الأسوار وأنظمة التحكم في الدخول
قم بتركيب الحواجز الأمنية المطلوبة، وبوابات الدخول والخروج، وعلامات التحذير، وترتيبات التحكم في الدخول.
تأكد من أن حركة مرور الركاب سلسة، وأن الزوار لا يمكنهم دخول المناطق المحظورة المخصصة للتشغيل أو الصيانة.
الخطوة 7: إتمام عمليات الفحص قبل بدء التشغيل
قبل إجراء الاختبار، يجب فحص الوصلات الهيكلية، والمكونات الدوارة، والمقاعد، وسلاسل التعليق، وأجهزة التثبيت، والوصلات الكهربائية، وأنظمة التحكم، وأجهزة السلامة.
يجب على الموظفين المسؤولين التأكد من إتمام جميع عمليات الفحص المطلوبة للتركيب قبل الشروع في التشغيل التجريبي.
8. سلاسل التعليق، والمقاعد، وفحوصات السلامة
تقوم سلاسل التعليق ووصلات المقاعد بنقل أحمال الركاب إلى هيكل المركبة. ولذلك، فإن حالتها تعتبر أمرًا ضروريًا لضمان التشغيل الآمن.
ينبغي أن تحدد خطة الفحص والصيانة المتطلبات المطبقة فيما يتعلق بما يلي:
- سلاسل التعليق ونقاط ربطها.
- مسامير تثبيت المقاعد وأجهزة التثبيت.
- مكونات السلامة الثانوية.
- هياكل المقاعد، ووصلات اللحام، ووصلات التعليق.
- أجهزة تثبيت الركاب، والأبازيم، ووصلات المقاعد.
- التآكل، والتآكل الكيميائي، والتشوه، وأي أضرار أخرى مرئية.
كإرشاد عام، ينبغي استبدال سلاسل التعليق وسلاسل تثبيت نقاط الربط عندما يتجاوز التآكل أو الاستطالة 10% من قطر السلسلة؛ يجب فحص مسامير التثبيت ومسامير الكليفيس للتأكد من عدم وجود أي ارتخاء أو تآكل أو تآكل؛ كما يجب فحص الحبال السلكية الاحتياطية للتأكد من عدم وجود خيوط مقطوعة أو مشابك مفكوكة؛ ويجب فحص هياكل المقاعد وعروات التعليق للتأكد من عدم وجود تشوهات أو تشققات في اللحامات. يجب أن تتبع وتيرة الفحص الدقيقة وحدود الاستبدال دليل الصيانة الصادر عن الشركة المصنعة واللوائح المعمول بها — لا تفترض أن جميع الألعاب المتأرجحة تستخدم نفس مواصفات السلاسل، أو حدود التآكل، أو إجراءات التشحيم، أو فترات الاستبدال.
ماذا يجب أن تفعل إذا تعرضت السلسلة أو مشبك المقعد للتلف؟
في حالة تلف أحد المكونات الحيوية للسلامة، أو انفكاكه، أو تشوهه، أو خروجه عن حدود الفحص المحددة له، يجب إيقاف تشغيل الجولة حتى يقوم موظفون مؤهلون بتقييم المشكلة وتصحيحها.
بعد استبدال أو تعديل أحد المكونات الحيوية للسلامة، يجب إتمام الفحوصات والاختبارات المطلوبة قبل إعادة تشغيل الجولة لاستقبال الركاب.
كما يجب على المشغلين الاحتفاظ بسجلات الفحص والتأكد من أن موظفي الصيانة على دراية بالمكونات التي تتطلب فحوصات روتينية، والظروف التي تستدعي اتخاذ إجراءات فورية.

9. الاختبار والتشغيل التجريبي وقبول المنشأة قبل الافتتاح
لا تُعد التركيبات الميكانيكية والكهربائية الخطوة الأخيرة. فقبل فتح اللعبة للزوار، يجب إتمام عمليات الفحص المطلوبة وإجراءات التشغيل التجريبي والحصول على الموافقات اللازمة.
يجب أن تتم عمليات التشغيل والتسليم وفقًا لتعليمات الشركة المصنعة والمعايير الوطنية أو الإقليمية المعمول بها — على سبيل المثال EN 13814 في أوروبا، ASTM F24 المعايير مثل F2291 في الولايات المتحدة، أو اللوائح المحلية الخاصة بالمعدات في بلد المقصد. تأكد من الشركة المصنعة بشأن المعيار الذي ينطبق على مشروعك، وعمليات الفحص المطلوبة قانونًا قبل الافتتاح.
قائمة مراجعة الفحص قبل التشغيل
بناءً على تكوين المعدات، يجب أن تشمل عمليات الفحص ما يلي:
- الوصلات الهيكلية الرئيسية وواجهات الأساس.
- آليات الدوران والرفع.
- المقاعد، وسلاسل التعليق، ونقاط التثبيت.
- أجهزة تثبيت الركاب وحواجز الأمان.
- الأنظمة الكهربائية والتأريض.
- وظائف التحكم وأجهزة الأمان.
- وظائف الإيقاف في حالات الطوارئ.
- ضوضاء غير طبيعية، أو اهتزازات، أو تداخل ميكانيكي.
عمليات التشغيل التجريبية الخاضعة للرقابة
يجب أن يقوم الموظفون المؤهلون بإجراء اختبارات التشغيل وفقًا للإجراء المعتمد.
في حالة حدوث حركة غير طبيعية، أو ضوضاء غير متوقعة، أو اهتزاز مفرط، أو عطل في نظام السلامة، يجب إيقاف الاختبار والتحقق من السبب قبل المتابعة.
لا تبدأ تشغيل الخدمة للركاب إلا بعد إتمام الفحوصات اللازمة للتشغيل والحصول على الموافقات المطلوبة.
ما هي المستندات التي يجب إعدادها قبل الافتتاح؟
بناءً على المتطلبات المحلية ونطاق المشروع، قد تتضمن حزمة التسليم ما يلي:
- الرسومات الفنية ورسومات التركيب المعتمدة.
- كتيبات التشغيل والصيانة.
- سجلات التركيب والفحص.
- نتائج التشغيل والاختبار الوظيفي.
- الشهادات ووثائق الفحص المطلوبة.
- سجلات تدريب المشغلين.
- جداول الصيانة وسجلات الفحص.
تعد الاختبارات في المصنع، والتشغيل التجريبي في الموقع، وعمليات التفتيش المحلية المطلوبة قانونًا أنشطة منفصلة. تأكد من تحديد الأطراف المسؤولة عن كل مرحلة قبل بدء المشروع.
10. كم من الوقت يستغرق تركيب لعبة «الكراسي الطائرة» التي تتسع لـ 36 مقعدًا؟
يعتمد الجدول الزمني الإجمالي للمشروع على إنتاج المعدات، والشحن، وجاهزية الأساسات، وإمكانية الوصول إلى الموقع، ونطاق التركيب، والتشغيل التجريبي، ومتطلبات التفتيش المحلية.
بالنسبة لرحلة بهذا الحجم تتسع لـ 36 مقعدًا، تُعد النطاقات التالية نقطة انطلاق عملية لخطة مشروعك:
| مرحلة المشروع | المدة النموذجية |
| التصنيع | حوالي 25–35 يومًا |
| التركيب في الموقع | حوالي 7 أيام |
| التفتيش والموافقة على المستوى المحلي | حوالي 7–20 يوم عمل |
| إنشاء الأساسات وعملية التصلب | يعتمد ذلك على ظروف الموقع وتصميم المهندس |
هذه المدد الزمنية هي تقريبية فقط. يعتمد وقت الإنتاج على الجدول الزمني للمصنع وعمليات التخصيص؛ وتفترض فترة التركيب أن الأساس قد تم قبوله بالفعل وأن الوصول إلى الموقع جاهز؛ أما الجدول الزمني للتفتيش المحلي فيختلف بشكل كبير حسب البلد ونطاق المشروع.
حيثما أمكن، استكمال أعمال بناء الأساسات، والتجهيزات الكهربائية، وتخطيط مسارات الوصول، والتنسيق مع الرافعات أثناء تصنيع المعدات. يمكن أن يقلل هذا التخطيط المتوازي من التأخيرات الناجمة عن عدم جاهزية الموقع عند وصول المعدات.
قبل تحديد موعد افتتاح المنتزه، يجب التأكد من المدة اللازمة للإنتاج، وجدول الشحن، ونطاق التركيب، وترتيبات التشغيل التجريبي، وإجراءات الفحص المحلية مع الأطراف المعنية.

11. الأخطاء الشائعة في التركيب التي يجب تجنبها
هناك العديد من الأخطاء التي يمكن تجنبها والتي قد تؤدي إلى ارتفاع تكاليف التركيب أو تأخير مشروع إنشاء مدينة الملاهي.
الخلط بين أبعاد المعدات ومساحة الموقع الإجمالية
تشير شركة «كارني رايدز» إلى أن قطر مساحة موقع لعبة «ويف سوينجر» التي تتسع لـ 36 مقعدًا يبلغ 17 مترًا. وقد يتطلب التصميم الفعلي للمشروع مساحة إضافية لأغراض مثل إقامة الأسوار، وطوابير الانتظار، ومسارات الوصول، والصيانة، وعمليات الرفع.
صب الأساس قبل الموافقة على المخططات
يجب التأكد من أبعاد الأساس ومواقع مسامير التثبيت والمتطلبات الهيكلية قبل البدء في أعمال الخرسانة الدائمة. كما يجب أن تكون القنوات المدمجة والتوصيلات الأرضية في مكانها الصحيح أولاً — فصب الخرسانة في الموضع الخاطئ يُعد أحد الأسباب الأكثر شيوعًا لإعادة العمل.
بافتراض أن القدرة المقدرة هي التي تحدد مواصفات التركيب الكهربائي بأكمله
تُعد القوة المقدرة المذكورة البالغة 23.5 كيلوواط ومواصفات الإمداد بالتيار الكهربائي 380 فولت، 50 هرتز نقاط انطلاق. أما الإمداد الفعلي بالتيار الكهربائي، وأحجام الكابلات، وأجهزة الحماية، فتتطلب تأكيدًا من قبل مهندسي الكهرباء.
اختيار معدات الرفع دون التحقق من نطاق العمل
يجب أن تكون الرافعة مناسبة لأوزان المكونات الفعلية وظروف الرفع، وليس فقط للحمولة الاسمية المحددة.
استخدام إجراءات التثبيت التسلسلية العامة
تُعد ملحقات المقاعد وسلاسل التعليق عناصر بالغة الأهمية للسلامة. لذا، يجب أن يتم تركيبها وضبطها واستبدالها وفقًا للتعليمات الصحيحة الخاصة بكل طراز.
تأجيل إجراءات التشغيل حتى اللحظة الأخيرة
ينبغي إدراج عمليات الاختبار والفحص والتوثيق وتدريب المشغلين في الجدول الزمني للمشروع منذ البداية.
الافتتاح قبل اكتمال الفحوصات المطلوبة
يجب ألا تدخل هذه المركبة الخدمة لنقل الركاب إلا بعد استيفاء الفحوصات المطلوبة وإجراءات التشغيل والموافقات اللازمة.
12. قائمة مراجعة ما قبل التركيب لركوب الكراسي الطائرة سعة 36 مقعدًا
استخدم قائمة المراجعة هذه لتنسيق المشروع قبل التسليم.
| البند | ما يجب التأكد منه |
| سعة الركاب | 36 متسابقًا |
| حجم المعدات المدرجة | العرض 10 م × الارتفاع 8.5 م |
| ارتفاع المعدات | 6.8 م |
| قطر منطقة الموقع | 17 م |
| المساحة التقريبية للموقع الدائري | 227 متر مربع |
| سرعة الدوران | 10–14 دورة في الدقيقة |
| القدرة المقدرة | 23.5 كيلوواط |
| مزود الطاقة | 380 فولت، 50 هرتز |
| الوزن النموذجي للمعدات | حوالي 9–13 طن (انظر الأسئلة الشائعة أدناه) |
| المؤسسة | الرسومات المعتمدة، الخرسانة C30، قدرة تحمل التربة ≥ 10 طن/م² |
| الارتفاع الحر | تم التأكيد باستخدام رسم التخطيط العام المعتمد |
| الدخول والتفريغ | مداخل المركبات، ومساحة الانعطاف، وتخزين المكونات |
| خطة الرفع | أوزان المكونات، وسعة الرافعة، ونقاط الرفع، وظروف الأرض |
| التجهيزات الكهربائية | الإمداد، والتأريض، والحماية، وتوجيه الكابلات |
| ظروف الموقع | درجة الحرارة 0–35 درجة مئوية، الرطوبة ≤ 85%، سرعة الرياح ≤ 10 م/ث، ممر ≥ 4 م |
| فحص المكونات | تم الانتهاء من قائمة التعبئة وفحص حالة البضائع |
| جدول التركيب | المسؤوليات والمراحل الرئيسية المتفق عليها |
| التشغيل | تمت الموافقة على خطة الاختبار والفحص |
| تسليم المهام | تم إعداد الكتيبات وسجلات الصيانة وبرامج التدريب والموافقات المطلوبة |
يجب التأكد من مطابقة متطلبات التركيب النهائية للاتفاقية الفنية والرسومات المعتمدة الخاصة بالمعدات الموردة.
الأسئلة الشائعة (FAQ)

خطط لمشروعك الخاص بركوب الكراسي الطائرة سعة 36 مقعدًا مع شركة Carnee Rides
يبدأ تركيب لعبة «الكرسي الطائر» الناجح بمواصفات دقيقة وموقع مُعدّ جيدًا.
إن التأكد من أبعاد المعدات، ومتطلبات الأساسات، والإمداد الكهربائي، وإمكانية الوصول لوسائل النقل، وترتيبات الرفع، وخطة التشغيل قبل البدء في البناء، يمكن أن يساعد في تقليل الحاجة إلى إعادة العمل والحفاظ على سير مشروعك وفق الجدول الزمني المحدد.
منذ عام 1998، تخصصت شركة «كارني رايدز» في تصنيع ألعاب الملاهي، حيث تمتلك مساحة ورش عمل تزيد عن 70,000 متر مربع، وأكثر من 100 براءة اختراع تقنية، وشهادات CE وTUV وISO و شهادات SGS. لقد قمنا بتوريد المعدات لأكثر من 2,000 مشروع في أكثر من 120 دولة، ونقدم خدمات التخصيص وفقًا لمعايير OEM/ODM، وتخطيط المواقع، وإنتاج المعدات، وتنسيق التركيب، ودعم ما بعد البيع.
سواء كنت تضيف لعبة «Wave Swinger» بسعة 36 مقعدًا إلى متنزه ترفيهي قائم، أو تعمل على تطوير مكان ترفيهي جديد، فإن فريقنا يمكنه مساعدتك في تقييم تكوين المعدات والمعلومات الفنية المطلوبة قبل التركيب.
هل تخطط لإنشاء جولة على كراسي طائرة بسعة 36 مقعدًا؟
اكتشف لعبة «Wave Swinger» الترفيهية ذات 36 مقعدًا من شركة Carnee Rides وانقر للاستفسار عن الأسعار المباشرة من المصنع. يرجى إطلاعنا على موقع مشروعك، ومساحة الموقع المتاحة، ومتطلبات التركيب حتى يتمكن فريقنا من مساعدتك في التخطيط للخطوات التالية.
