Установка большого аттракциона - это не просто монтажные работы. Это контролируемый инженерный проект, в котором сочетаются строительные работы, подъемные операции, механическая и электрическая интеграция, проверка функциональной безопасности и утверждение нормативных документов.
В этом руководстве рассказывается о практическом, проверенном на практике процесс установки большого аттракционаОт готовности площадки до приемочных испытаний - чтобы владельцы, EPC-подрядчики и девелоперы парков могли снизить риски, защитить график и открыться с уверенностью.
Примечание: Требования зависят от страны и местного органа, имеющего юрисдикцию (AHJ). Всегда следуйте руководству производителя и местным нормам.
Что считается большим аттракционом
В этой статье, большие аттракционы Как правило, это оборудование, требующее инженерных фундаментов, кранов, специализированных монтажных бригад и официального ввода в эксплуатацию, например:
- Большие колеса обозрения (такие как 89-метровое колесо обозрения )
- Большие американские горки (такие как Американские горки с 6 петлями, a подвесные американские горки)
- Большой пиратский корабль на 40 мест
- Аттракционы с гигантским маятником
- Большие карусельные системы (большой емкости, такие как двухэтажная карусель)
- Бесколейные или гусеничные аттракционы с существенными структурными элементами
Эти гигантские аттракционы в парках развлечений часто находятся под более строгим надзором за безопасностью и требуют больше документации и инспекционной дисциплины, чем компактные семейные аттракционы.
Стандарты и правила, которые необходимо учитывать перед установкой
Большинство успешных проектов по установке развлекательного оборудования начинается с согласования проекта с признанными нормами безопасности и местными правилами.
Стандарты, на которые обычно ссылаются, включают:
- Стандарты ASTM F24 широко используется для обеспечения безопасности при проектировании, производстве, эксплуатации, техническом обслуживании и контроле.
- Серия EN 13814 (Европа и многие международные рынки), состоящая из частей, охватывающих проектирование/производство, а также эксплуатацию/обслуживание/использование.
- Серия ISO 17842международная система, охватывающая требования безопасности к аттракционам и устройствам (включая аспекты проектирования/производства и установки).
- Руководство IAAPA по вводу в эксплуатацию аттракционовв котором особое внимание уделяется планированию, тестированию и документированию при вводе аттракционов в эксплуатацию.
Что это означает на практике
Даже если по закону вы не обязаны "соответствовать стандартам ASTM/EN/ISO", инспекторы, страховщики и профессиональные операторы часто ожидают, что ваши процедуры и записи будут соответствовать этим стандартам.

Планирование перед установкой: Контрольный список, который предотвратит дорогостоящую переделку
Прежде чем доставить все ящики, убедитесь в том, что место установки может быть безопасным и без сюрпризов.
Обследование участка и проверка планировки
Сосредоточьтесь на:
- Площадь аттракционов, зоны доступа и пути эвакуации
- Циркуляция посетителей (очереди, выходы, аварийный доступ)
- Подъездные пути кранов и зоны их установки
- Подземные коммуникации (электроснабжение, водоотведение, связь)
- Воздействие ветра и дренаж (проекты на открытом воздухе)

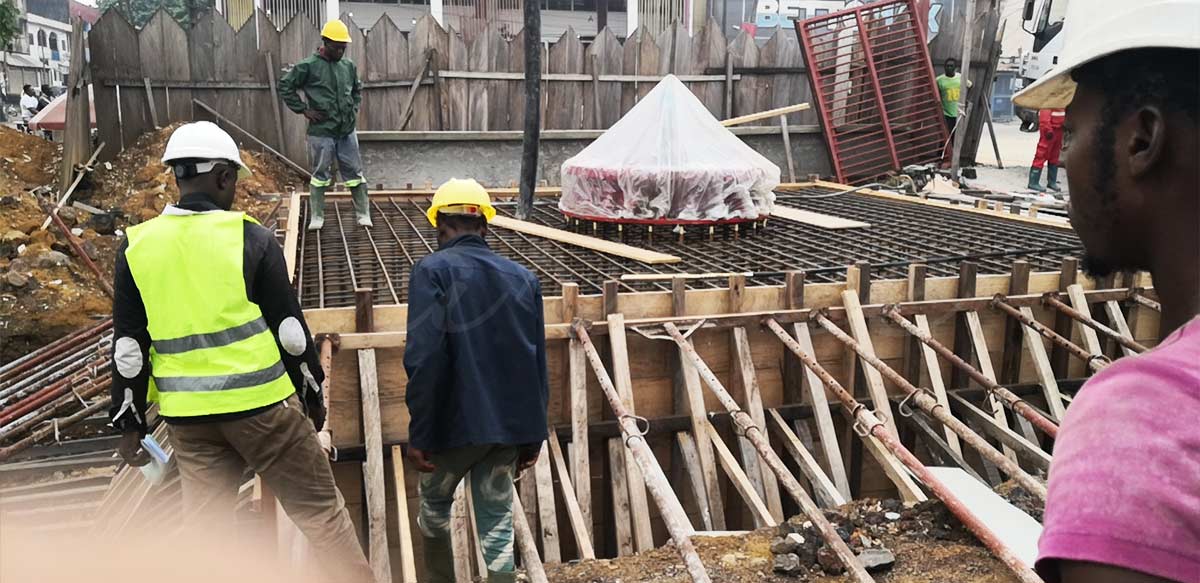

Требования к фундаменту и нагрузке
Большие ярмарочные аттракционы выходят из строя чаще всего из-за проблем с фундаментом, а не из-за отсутствия болтов.
Подтверждаю:
- Несущая способность грунта и геотехнические данные (при необходимости)
- Марка бетона, график арматуры и закладные детали
- Шаблоны анкерных болтов и контроль допусков
- Обследование контрольных точек и проверка во время заливки
Коммунальные услуги и готовность к энергоснабжению
Перед установкой аттракционов:
- Проверьте напряжение, частоту, фазу и силу тока.
- Проверка плана заземления и стратегии молниезащиты
- Планирование кабельных трасс, кабелепроводов, пространства в помещении управления и аварийных остановок
- Обеспечение коммуникационных путей для систем безопасности и датчиков
Практический совет: Относитесь к "качеству питания + заземлению" как к проекту по обеспечению надежности, а не как к задаче по прокладке проводов. Плохое заземление и защита от перенапряжения часто проявляются позже в виде неприятных сбоев и простоев.
Заранее определите роли и обязанности
Одна из основных причин, по которой крупные проекты аттракционов в тематических парках срываются, - нечеткие границы между владельцем, строительным подрядчиком, поставщиком аттракционов и сторонним инспектором.
Вот практическое разделение, которое используется во многих проектах:
| Территория проекта | Типичная ответственная сторона | Ключевой результат |
| Расчистка участка, фундамент, дренаж | Владелец / Гражданский подрядчик | Акт приемки фундамента, обследование состояния здания |
| Руководство по установке аттракционов | Подача электроэнергии к распределительному пункту | Руководство по монтажу, план наблюдения |
| План подъема и работа крана | Сертифицированный подрядчик по такелажным/подъемным работам | План подъема, проверка такелажа, сертификаты оператора |
| Подача электроэнергии к распределительному пункту | Владелец / Подрядчик по электромонтажу | Проверка готовности питания, заземления |
| Проводка и интеграция системы управления | Команда производителей + лицензированные электрики | Контрольный перечень проводов, проверка изоляции, функциональные проверки |
| Ввод в эксплуатацию и приемочные испытания | Производитель + владелец + инспектор | Протоколы испытаний, закрытие перечня работ, пакет документов для передачи. |

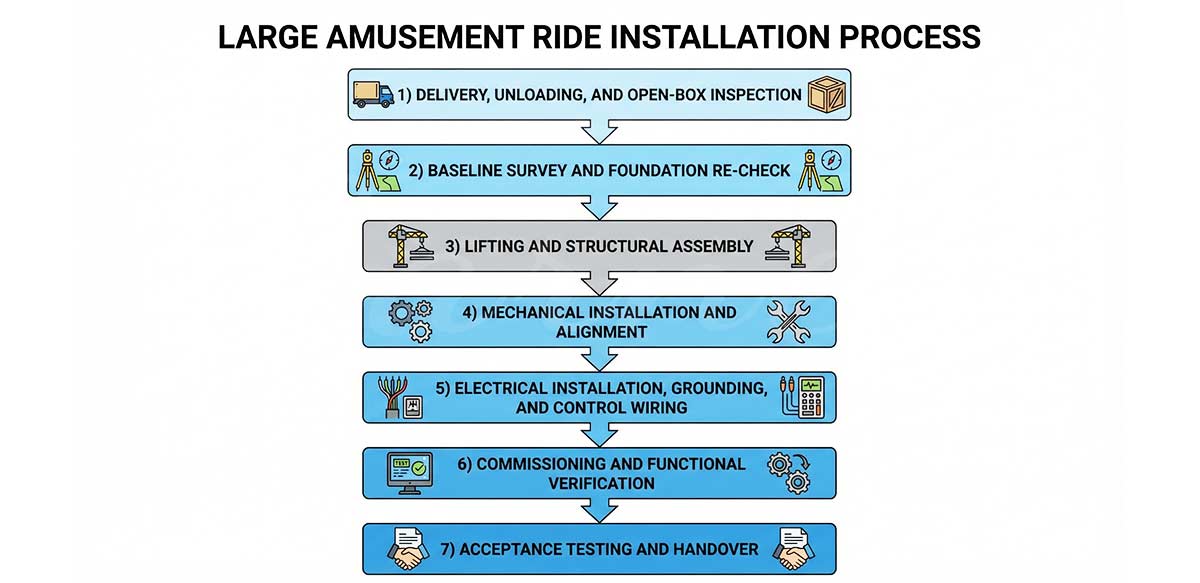

Пошаговый процесс установки больших аттракционов

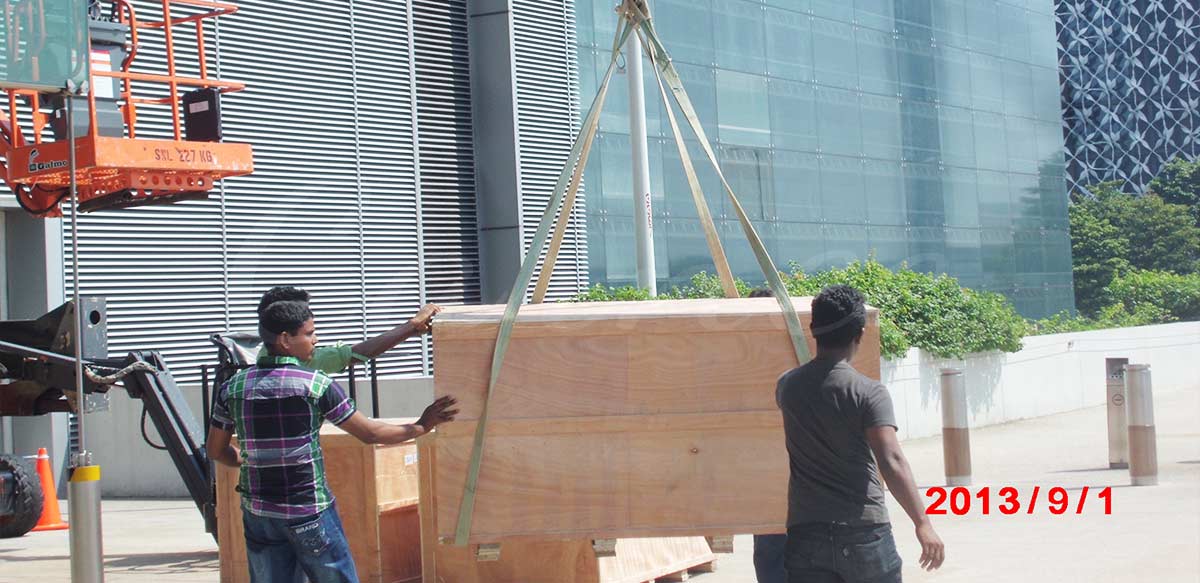

1) Доставка, разгрузка и осмотр открытых коробок
По прибытии:
- Проверьте состояние ящиков и упаковочный лист
- Убедитесь, что модель/спецификация соответствует контракту
- Осмотрите критически важные компоненты аттракционов, включая системы привода, удерживающие устройства и шкафы управления.
- Убедитесь в наличии документов (руководства, сертификаты, чертежи, записи QA).
Документируйте все с фотографиями и подписанными контрольными списками. Это станет вашим базовым доказательством, если впоследствии возникнут проблемы.
2) Базовое обследование и повторная проверка фундамента
Перед началом сборки:
- Повторная проверка положения и высоты анкерных болтов
- Убедитесь, что встроенные пластины и зарезервированные отверстия соответствуют чертежам
- Проверьте плоскостность фундамента и контрольные линии
- Проверка допусков в соответствии с требованиями производителя аттракционов
Если вы обнаружили смещение якоря или несоответствие высоты, решите эту проблему до того, как сталь поднимется вверх.

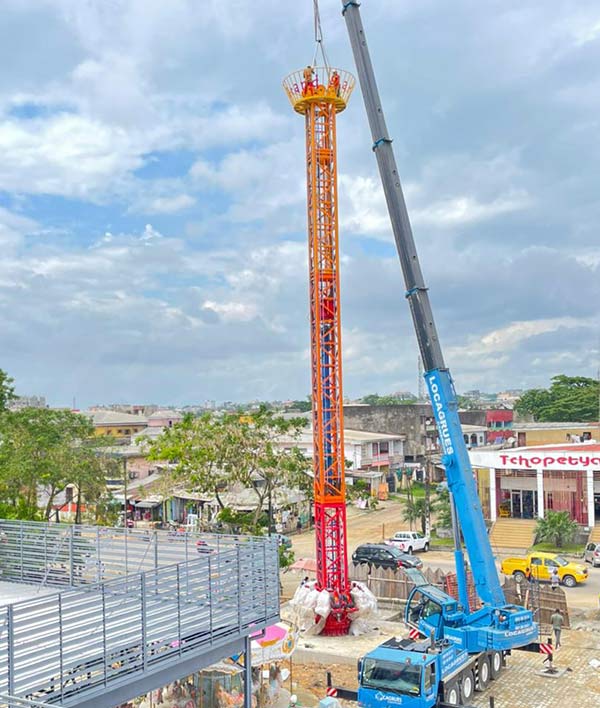

3) Подъем и сборка конструкций
Относитесь к сборке как к контролируемой сборке:
- Расположите компоненты в порядке установки
- Защищает покрытые или декоративные поверхности от повреждений
- Используйте калиброванные динамометрические инструменты
- Соблюдайте последовательность затяжки и спецификации крепежа
- Пометьте критические крепежные элементы после окончательного затяжки (визуальный контроль)
Для высоких конструкций (например, колеса обозрения) убедитесь, что план подъема разработан с учетом особенностей конкретного объекта, а не "скопирован" из другого проекта.
4) Механическая установка и выравнивание
Основные задачи обычно включают:
- Установка системы привода (коробка передач, двигатель, гидравлические агрегаты, если применимо)
- Настройка системы смазки
- Проверка выравнивания (валы, муфты, выравнивание путей, если применимо)
- Установка и проверка тормозной системы
- Установка ограничителей и ворот
5) Электромонтаж, заземление и проводка управления
Ключевые проверки:
- Прокладка и защита кабелей (кабелепроводы, лотки, уплотнения)
- Установка в шкафу и защита от воздействия окружающей среды (пыль, влажность)
- Испытания на сопротивление изоляции
- Проверка целостности заземления
- Проверка цепей безопасности (E-стопы, блокировки, датчики)
Качество электропроводки - это фактор долгосрочного времени безотказной работы. Плохая прокладка или заземление могут "работать" в день открытия, но впоследствии стать причиной повторяющихся неисправностей.
6) Ввод в эксплуатацию и функциональная проверка
Руководство IAAPA по вводу в эксплуатацию подчеркивает ценность запланированной, документированной программы ввода в эксплуатацию. (IAAPA.org)
Типичная прогрессия:
- Испытания на холостом ходу: профиль движения, торможение, ограничения, блокировки
- Испытания с частичной нагрузкой: проверка работоспособности при контролируемой нагрузке
- Испытания с полной нагрузкой: подтверждение стабильности, повышение температуры, тормозной путь
- Моделирование неисправностей: проверять меры безопасности (там, где это разрешено и безопасно)
Каждый запуск должен быть задокументирован с указанием даты/времени, параметров и результатов.
7) Приемочные испытания и передача
До публичного открытия:
- Закройте все элементы списка
- Убедитесь в наличии указателей, ограждений и контроля доступа
- Полное обучение операторов и проведение аварийных учений
- Подготовьте окончательный пакет документов для передачи (руководства, чертежи, отчеты об испытаниях, протоколы проверок).

Общие риски при установке и как их избежать
Отклонение фундамента и несоосность анкерных болтов
Риск: задержки, переделки, структурные напряжения
Профилактика: шаблоны, повторные проверки и проверка сборки перед монтажом
Неконтролируемое управление крутящим моментом
Риск: отказ ревизии, длительное ослабление, опасность для здоровья
Профилактика: калиброванные инструменты, журналы моментов затяжки, маркировка после затяжки
Слабая дисциплина документирования
Риск: задержки с получением разрешения, проблемы со страховкой и трудности с поиском решения в дальнейшем
Профилактика: ежедневные журналы, фотоотчеты, подписанные контрольные листы, контроль ревизий
Электрические шумы и проблемы с заземлением
Риск: неприятные неисправности, ошибки датчиков, простои
Профилактика: надлежащее заземление, защита от перенапряжений, чистая прокладка и проверка изоляции
Сроки установки и факторы, определяющие затраты
Типичные сроки (зависят от типа аттракциона и готовности площадки)
Реалистичный график определяется:
- Твердение и готовность фундамента
- Наличие крана и погодные окна
- Сложность аттракциона в парке развлечений (высота, длина дорожки, количество подсистем)
- Сроки проведения инспекций
Ожидаемые факторы затрат
- Сложность строительных работ (грунт, дренаж, армирование)
- Подъемные операции (грузоподъемность крана, многократные подъемы, ограничения на площадке)
- Электрическая сфера (расстояние до источника питания, заземление, молниезащита)
- Местные требования и плата за проведение инспекций третьими сторонами
- Наличие рабочей силы и ограничения доступа к участку
После установки: Как выглядит "хорошая готовность к обслуживанию"
Многие проблемы при езде возникают во время установки и проявляются лишь спустя несколько месяцев. Обеспечьте готовность к техническому обслуживанию во время ввода в эксплуатацию:
- Создание СОПов для конкретного объекта на основе руководства производителя аттракционов в парке развлечений
- Обучайте операторов с помощью контрольных списков, а не только устных указаний
- Начните планирование профилактического обслуживания (ежедневное, еженедельное, ежемесячное, ежегодное)
- Составьте план запасных частей для быстроизнашивающихся деталей и компонентов с длительным сроком службы
- Ведите журналы проверок и записи по контролю за изменениями для аудита
В стандартах и отраслевых руководствах особое внимание уделяется управлению безопасностью на протяжении всего жизненного цикла - проектированию, эксплуатации, техническому обслуживанию и инспекции, которые работают как единая система.
Практический контрольный список "Годится/не годится" перед днем открытия
Используйте это как последние ворота:
- Документально оформленная и подписанная приемка фундамента
- Сборка в комплекте с таблицами крутящих моментов для критических соединений
- Завершены испытания электрической изоляции и заземления
- Проверка цепей безопасности (E-стопы, блокировки, датчики)
- Испытания на холостом ходу и под нагрузкой документированы
- Завершение проверки третьей стороной (если требуется)
- Обучение операторов + проведение аварийных учений
- Руководства, чертежи и передаточная документация хранятся в архиве

Как Carnee Rides поддерживает установку и долгосрочную эксплуатацию
Имея более чем 20-летний опыт в производстве аттракционов и реализации проектов, Аттракционы Карни обеспечивает практичную и гибкую поддержку при установке и эксплуатации больших аттракционов.
На этапе установки Carnee Rides предлагает видеоинструкция по дистанционной установке или поддержка на месте опытными инженерамив зависимости от сложности оборудования и требований проекта заказчика. Это гарантирует, что сборка конструкции, контроль крутящего момента, прокладка электропроводки и пусконаладочные работы будут выполнены в строгом соответствии с техническими чертежами и руководством по эксплуатации и техническому обслуживанию.
После завершения установки Carnee Rides предоставляет комплексное обучение операторов и специалистов по техническому обслуживанию чтобы помочь команде заказчика обрести уверенность в ежедневной работе. Обучение проводится в практической манере и обычно включает в себя:
- Процедуры испытаний на холостом ходу и точки контроля
- Пробная эксплуатация с нагрузкой и проверка параметров
- Эксплуатационные испытания перед открытием и проверка безопасности
- Ежедневная эксплуатация и устранение основных неисправностей
Поддержка продолжается и после ввода аттракциона в эксплуатацию. Компания Carnee Rides поддерживает тесную связь с клиентами на начальном этапе эксплуатации, отслеживая производительность и собирая отзывы о работе. При возникновении вопросов или проблем команда послепродажного обслуживания оперативно реагирует на них, предоставляя технические консультации, удаленную помощь или, при необходимости, обслуживание на месте.
Наша цель проста:
чтобы помочь клиентам добиться безопасной установки, надежной работы и предсказуемых показателей жизненного цикла их инвестиций в аттракционы.
(См. подробнее: Основное руководство по обслуживанию аттракционов в парке развлечений)
Заключение
Установка большого аттракциона будет успешной, если к ней отнестись как к дисциплинированной инженерной программе: точность фундамента, контролируемый монтаж, проверенное качество электрооборудования, структурированный ввод в эксплуатацию и полная документация.
Если вы тщательно спланируете площадку, выполните монтаж с использованием выверенных процессов и методично проведете пусконаладочные работы, вы снизите риск, защитите время безотказной работы и обеспечите более безопасное пребывание гостей в день открытия и на протяжении всего жизненного цикла аттракциона.
