Строительство одной американской горки может занять от 8 до 24 месяцев, а мега-горки со сложной планировкой иногда затягиваются до 30 месяцев - от первого чертежа до перерезания ленточки в день открытия. Сколько же времени занимает строительство американских горок, если учесть проектирование, получение разрешений, изготовление стали, сборку на месте и десятки тестов на безопасность, которые проводятся до того, как в поезд сядет хоть один зритель? Ответ зависит от типа аттракциона, возможностей производителя, условий на площадке и того, как рано вы определите сроки реализации проекта. В этом руководстве подробно описаны все этапы, чтобы вы могли планировать с помощью реальных цифр, а не догадок.
Быстрый ответ - Типичные сроки строительства американских горок
Так сколько же времени нужно, чтобы построить американские горки? Короткий ответ: От 8 до 24 месяцев только на физическое строительство. Но эта цифра - лишь часть истории. Весь процесс - от первоначальных эскизов концепции до дня открытия - обычно занимает От 2 до 5 лет.
Компактные семейные американские горки со сборными стальными дорожками могут пройти путь от закладки до торжественного открытия менее чем за 12 месяцев. Рекордные гипергорки с поездами, спроектированными на заказ, сложным рельефом и тяжелой тематикой? Работы на объекте могут затянуться на 3 года. Согласно Международная ассоциация парков развлечений и аттракционов (IAAPA)Только на получение разрешений и экологическую экспертизу может уйти от 6 до 18 месяцев, прежде чем будет залит хоть один фундамент.
Самые большие переменные - это тип аттракциона, длина трассы, условия на участке и нормативные требования. 400-метровые перевернутые американские горки на ровном, подготовленном участке - это принципиально иной проект, чем 1800-метровые деревянные американские горки, вырезанные в склоне холма. Понимание этих этапов - и того, где скрываются задержки - является ключом к реалистичному планированию проекта.

5 основных этапов строительства американских горок (пошаговая разбивка)
Каждый проект американских горок проходит через предсказуемую последовательность, хотя сроки реализации каждого этапа сильно варьируются в зависимости от сложности, бюджета и местных норм. Понимание этих этапов позволяет ответить на главный вопрос - сколько времени занимает строительство американских горок - с гораздо большим количеством нюансов, чем когда-либо могли бы дать одни цифры.
В хорошо управляемом проекте все фазы перекрываются. Опытные производители американских горок ведут производство и подготовку площадки одновременно, что позволяет сэкономить месяцы на общем сроке. Вот куда именно уходят эти месяцы:
- Этап 1: Концептуальное планирование и получение разрешений (от 2 до 8 месяцев): Определение целей поездки, ограничений на участке и получение государственных разрешений.
- Этап 2: Проектирование и детальный дизайн (от 6 до 18 месяцев): Создание макетов, структурные расчеты и моделирование безопасности.
- Этап 3: производство и изготовление (от 4 до 12 месяцев): Резка стали, гибка траков и сборка автомобилей на заводе.
- Этап 4: строительство и установка на месте (от 6 до 18 месяцев): Заливка фундамента, монтаж металлоконструкций и электропроводки.
- Этап 5: тестирование, проверка и ввод в эксплуатацию (от 1 до 3 месяцев): Строгие испытания на безопасность, сертификация и обучение персонала.
Давайте разберемся, что за невидимая работа и тяжелый труд стоят за каждым этапом.

Этап 1: Концептуальное планирование, технико-экономическое обоснование и получение разрешений
Прежде чем нарисовать хоть один чертеж, операторы парка развлечений должны определить цели аттракциона, целевую демографическую аудиторию, предельный бюджет и пространственные ограничения. Однако самым непредсказуемым убийцей сроков на этом этапе является разрешение регулирующих органов. В то время как в одних юрисдикциях разрешение на установку аттракционов выдается в считанные недели, в других требуется проведение обширных исследований воздействия на окружающую среду, оценка уровня шума или согласование с несколькими ведомствами, что может затормозить проект на 6-8 месяцев еще до начала закладки фундамента.
Этап 2: Проектирование и детальный дизайн

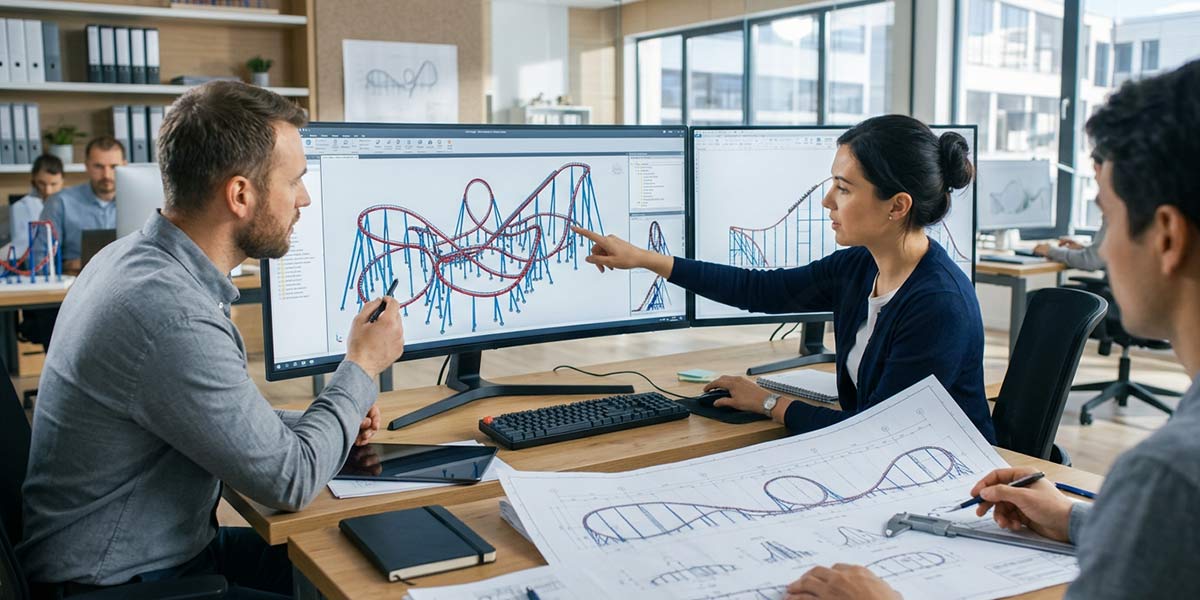

На этом этапе происходит невидимая работа, от которой зависит все последующее строительство. Инженеры начинают с чернового плана трассы американских горок, воплощая творческое видение парка в 3D-модели. Каждый поворот, инверсия и падение проверяются в передовом программном обеспечении для моделирования, чтобы тщательно изучить профили G-силы вплоть до сотых долей секунды.
Структурные расчеты проводятся параллельно. Стальные секции путей должны быть спроектированы таким образом, чтобы выдерживать динамические нагрузки, которые постоянно меняются, когда поезд весом 12 000 фунтов проносится по трассе со скоростью 70+ миль в час. Кроме того, спецификации фундаментов должны соответствовать конкретным данным о грунтах, ветровой нагрузке и классификации сейсмических зон. Итеративный обмен мнениями между парком и производителем, корректировка расположения очередей или целевых показателей вместимости аттракционов - именно то, что делает этот этап напряженным.

Этап 3: Производство и изготовление на заводе

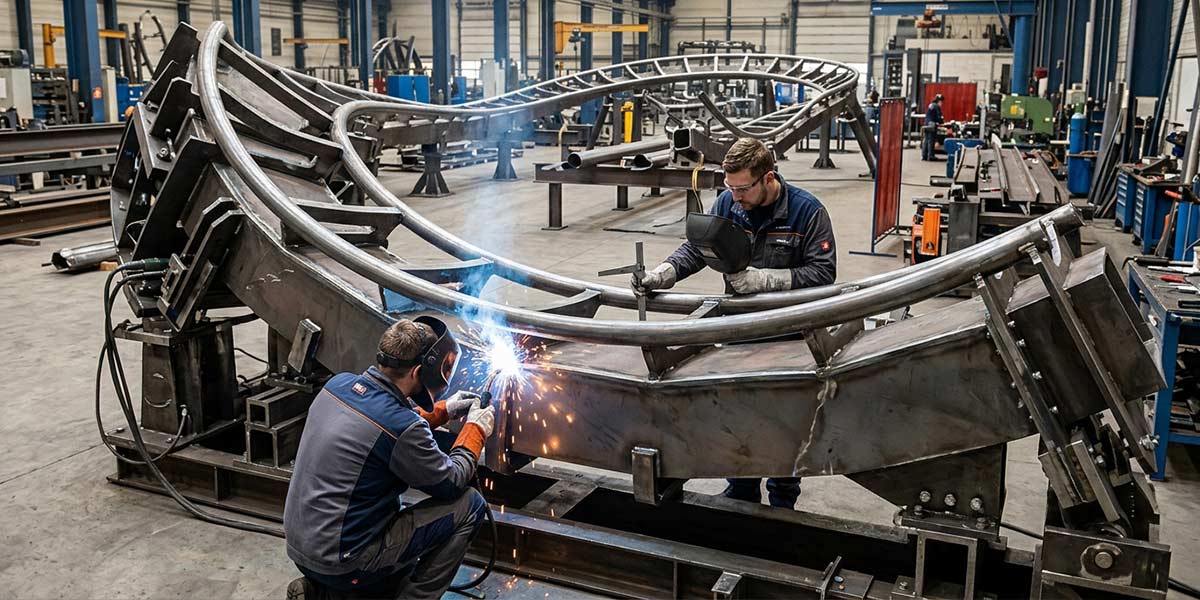

Пока инженеры дорабатывают чертежи, заводские цеха уже гудят. Секции пути вырезаются из трубчатой стали с помощью плазменных или лазерных резаков с ЧПУ, затем сгибаются на массивных гидравлических станках, чтобы точно соответствовать профилю кривизны аттракциона. Каждая деталь сваривается, шлифуется и покрывается антикоррозийной грунтовкой. Для одного элемента инверсии может потребоваться от 8 до 12 стальных сегментов индивидуальной формы, соединенных с субмиллиметровой точностью.
Опорные колонны, платформы станций и аттракционы (включая стеклопластиковую формовку и интеграцию удерживающих устройств) изготавливаются параллельно. Срок изготовления обычно составляет от 4 до 12 месяцев, что в значительной степени зависит от сложности аттракциона "Американские горки". Компоненты отправляются с завода последовательными партиями - сначала фундамент, затем колонны, затем рельсы, поэтому монтажные бригады никогда не простаивают в ожидании стали. (Если вы хотите глубже узнать, какие именно материалы, технологии ЧПУ и структурные расчеты используются на заводе, ознакомьтесь с нашим полным руководством по как делают американские горки.)

Этап 4: Строительство и установка на месте

Как только изготовленные секции рельсов прибывают на бортовых грузовиках, начинается физическая трансформация. Сначала проводятся фундаментные работы. A Американские горки для маленьких детей На устойчивом грунте может потребоваться 40 бетонных опор, а для гипергорки, вырезанной в склоне холма, - более 200. Только на этот этап строительства уходит от 4 до 8 недель.

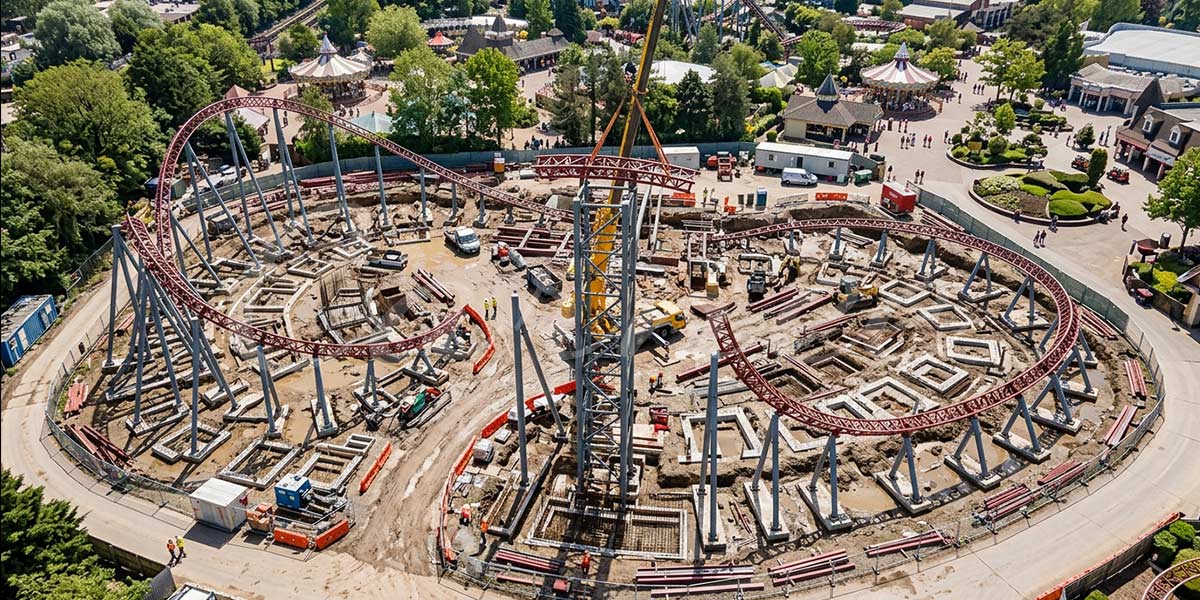

Возведение стальных конструкций происходит в четкой последовательности. Краны поднимают на место предварительно сваренные колонны, а рабочие-железнодорожники скрепляют сегменты путей на высоте, которая иногда превышает 60 метров. Одновременно устанавливаются электрические и управляющие системы, включая километры кабелепроводов, датчики приближения и блоки управления аттракционами на базе ПЛК. Согласно отраслевым данным, интеграция тяжелых тематических слоев (скальные породы, аудиовизуальные установки) может добавить к этому сроку строительства еще 3-5 месяцев.
Этап 5: Испытания, инспекции и ввод в эксплуатацию
Сталь поднята. Трасса прикручена. Но никто еще не катается. Последние 1-3 месяца отводятся на строгий процесс тестирования, который делает или нарушает график открытия. Ни один аттракцион в парке развлечений не откроется, пока инспекторы не дадут разрешение.
Испытания начинаются с пустых поездов. Инженеры сотни раз прогоняют транспортные средства по полной схеме, измеряя тормозной путь и температуру колес. В соответствии со строгими отраслевыми стандартами безопасности, системы езды должны демонстрировать стабильную работу при различных погодных условиях и перепадах температур. После успешных циклов сертифицированные сторонние инженеры проверяют сварные швы, значения моментов затяжки крепежа и протоколы аварийной остановки. После того как все подписи собраны, а операторы прошли 40 с лишним часов обучения, американские горки переходят в режим плавного пуска и получают официальное разрешение на эксплуатацию.
Индивидуальные макеты против стандартных готовых подставок: Что быстрее?
Ответ на вопрос, сколько времени занимает строительство американских горок, во многом зависит от вашего подхода: Индивидуальные и стандартные.
- Роликовые подставки на заказ: Полностью индивидуальная планировка трассы, разработанная с учетом уникального рельефа (например, ныряние в гору или огибание замка), требует обширного проектирования, длительного моделирования безопасности и сложного производства. Такой подход почти всегда отодвигает сроки 2-летняя отметка.
- Стандартные готовые модели: Если для вас приоритетом является скорость выхода на рынок, стандартные американские горки - это максимальная экономия времени. Поскольку инженерные разработки, расчеты нагрузки на дорожки и параметры испытаний уже завершены и сертифицированы, выбор стандартных семейных американских горок от прямого Производитель аттракционов с сертификатом CE например, Аттракционы Карни можно полностью избежать длительной фазы проектирования, занимающей от 6 до 12 месяцев. Во многих случаях стандартные модели могут быть изготовлены, доставлены и установлены в течение до 10 месяцевЭто позволит вашему парку развлечений получить прибыль от инвестиций на целый сезон раньше.
Факторы, которые ускоряют или задерживают строительство американских горок
Виды американских горок являются самой большой переменной. Деревянная подставка требует тысячи отдельных распилов пиломатериалов и ручных болтовых соединений, что увеличивает время работ на объекте на 30-50% по сравнению со сборными стальными конструкциями. Помимо времени на строительство, вы можете изучить все различия в обслуживании и впечатлениях зрителей в нашей статье Сравнение деревянных и стальных американских горок. Подставки для запуска также добавляют сложности - интеграция LSM или гидравлических систем запуска требует привлечения специализированных электрических субподрядчиков и длительных сроков ввода в эксплуатацию, которые просто не нужны моделям с цепным подъемником.
География и погода оказывают сильное влияние. Прибрежный участок, подверженный ураганам, или северный участок, где в течение пяти месяцев держится мерзлая земля, могут застопорить работы по закладке фундамента на целый сезон. Парки, которые остаются открытыми во время строительства, сталкиваются с еще одним узким местом: доступ кранов и работа тяжелой техники ограничивается в нерабочее время или в закрытых зонах, что иногда сокращает время продуктивной работы вдвое. Согласно отчетам IAAPAСезонные парки часто планируют возведение стальных конструкций исключительно в закрытые зимние месяцы, чтобы не мешать гостям.
Затем необходимо получить разрешение. Юрисдикции могут быть самыми разными. Некоторые округа США утверждают разрешения на строительство за 60 дней, другие требуют проведения экологической экспертизы, которая затягивается на 6 месяцев. Нарушение цепочки поставок - нехватка специальной стали, задержка электроники из-за рубежа - может сдвинуть сроки на несколько недель без предупреждения. Когда кто-то спрашивает, сколько времени занимает строительство американских горок, честный ответ зависит не столько от инженерных решений, сколько от этих непредсказуемых внешних факторов.

Как выбор правильного производителя американских горок влияет на время строительства
По мере того как вы будете оценивать Топ 10 производителей американских горок для вашего проекта, имейте в виду, что ваш выбор может сдвинуть сроки проекта на 3-6 месяцев в любую сторону. Такие ведущие европейские компании, как Vekoma и Mack Rides, имеют большой портфель заказов - срок изготовления только одного изделия часто составляет 12+ месяцев. Более мелкие или новые производители могут предложить более быструю поставку, но им не хватает инженерных знаний для внесения изменений в конструкцию в середине проекта без дорогостоящих задержек.
Именно здесь вертикально интегрированные прямые поставщики оборудования для аттракционов получают огромное преимущество. Такие компании, как Аттракционы Карни Мы полностью выполняем концептуальное проектирование, изготовление стальных конструкций с ЧПУ, электрических систем и тщательное тестирование качества собственными силами. Такая полная консолидация позволяет избежать многонедельных задержек в общении, типичных при работе с несколькими субподрядчиками.
Сколько времени занимает строительство американских горок при сотрудничестве с производителем "под ключ"? Парки, поставляющие продукцию из Аттракционы Карни часто сообщайте об общих сроках выполнения проекта От 20% до 30% короче чем в среднем по отрасли, без ущерба для соответствия строгим стандартам безопасности ASTM F24 или EN 13814. Поддерживая параллельные производственные линии и надежную цепочку поставок, мы гарантируем, что ваш автомобиль будет вертикальным, пока другие еще ждут сталь.

Реальные примеры сроков строительства американских горок
Конкретные цифры говорят об этом лучше, чем диапазоны. Седар-Пойнт Стальная месть - 205-футовый гибрид RMC - с момента объявления в августе 2016 года до открытия в мае 2018 года прошло около 28 месяцев, включая полный межсезонный период изготовления дорожек и интенсивное 11-месячное строительство на месте. Сравните это с компактным семейным бумерангом Vekoma: парки регулярно устанавливают их за 6-8 месяцев, потому что конструкция стандартна по каталогу и требования к фундаменту минимальны.
В крайнем случае, Приключение Хагрида на мотоцикле "Магические существа в Universal Orlando, как сообщается, потребовалось более 3 лет на разработку. Аттракцион объединил в себе каботажные горки Intamin с проработанными тематическими шоу-сценами, аниматроникой и элементами дроп-трека - все это потребовало много времени на проектирование и строительство. По данным издания Орландо СентинелДо дебюта в июне 2019 года проект неоднократно откладывался.
Так сколько же времени занимает строительство американских горок на практике? Американские горки среднего уровня, такие как Carowinds Ярость 325 - 325-футовый гигант B&M - находится между этими крайностями и занимает примерно 18 месяцев физического строительства. Эти показатели подтверждают четкую закономерность: готовые конструкции заканчиваются быстро, а рекордсмены, построенные на заказ, затягивают строительство до двух лет.
Часто задаваемые вопросы о времени строительства американских горок
Сколько времени занимает строительство деревянных американских горок по сравнению со стальными?
Деревянные американские горки обычно требуют от 12 до 24 месяцев строительства на месте, поскольку каждый кусок пиломатериала вырезается, укладывается и скрепляется отдельно - иногда это более 100 000 дощатых футов южной желтой сосны. Стальные американские горки с готовыми сегментами рельсов, которые соединяются болтами, часто строятся за 6-14 месяцев.
Можно ли построить американские горки менее чем за 6 месяцев?
Установка на месте? Да, небольшие семейные американские горки и компактные вращающиеся американские горки устанавливаются вертикально и открываются в течение 4-5 месяцев. Но в эти сроки не учитываются проектирование и изготовление, которые занимают еще от 6 до 12 месяцев. Поэтому полный ответ на вопрос, сколько времени занимает строительство американских горок от подписания контракта до разрезания ленточки, практически никогда не бывает меньше 12 месяцев для крупных аттракционов.
Насколько сильно время строительства влияет на общую стоимость?
Каждый дополнительный месяц активного строительства может добавить от $150 000 до $500 000 к затратам на оплату труда, аренду оборудования и упущенную выгоду от закрытой зоны строительства. По данным Международной ассоциации парков развлечений и аттракционов (IAAPA), превышение сроков входит в тройку главных бюджетных рисков для проектов по строительству новых аттракционов. Чтобы понять все финансовые переменные - от длины трассы до тематики - прочитайте наш подробный анализ сколько стоят американские горки.
Какие самые быстрые американские горки когда-либо были построены?
Мотоциклетное приключение Хагрида "Магические существа" в Universal Orlando очень масштабно, но его физическая фаза строительства длилась примерно 18 месяцев благодаря агрессивному параллельному планированию. Для сравнения, некоторые семейные подставки Vekoma и Mack были доставлены, установлены и открыты менее чем за 8 месяцев с момента выпуска на заводе. (См. подробнее: Топ-15 самых быстрых американских горок в мире )

Заключение: Начните планировать свой проект "Американские горки" с высоким коэффициентом отдачи уже сегодня
Сколько времени занимает строительство американских горок? От эскиза до первого публичного аттракциона - от 8 до 24 месяцев, в зависимости от сложности аттракциона, возможностей производителя, условий площадки и скорости получения разрешения. Каждый этап - проектирование, изготовление, монтаж, тестирование - имеет свои сроки, риски и возможности ускорения. Разница между проектом, который открывается по графику, и проектом, который затягивает сроки, почти всегда связана с решениями, принятыми в первые 60 дней.
Заблаговременная оценка участка позволяет избежать самых дорогостоящих сюрпризов. Состояние почвы, местные требования к разрешениям, перенос коммуникаций - эти факторы дешево оценить заранее и губительно обнаружить в процессе строительства. По данным Международной ассоциации парков развлечений и аттракционов (IAAPA), аттракционы, которые проводят тщательное технико-экономическое обоснование до начала закупок, всегда укладываются в более сжатые сроки.
Carnee Rides предлагает бесплатное планирование участка и оценку расписания - консультация без обязательств, в ходе которой вы сможете определить конкретную местность, бюджет и планируемую дату открытия в соответствии с реалистичными сроками строительства. Один разговор сейчас может сэкономить месяцы в будущем. Свяжитесь с командой Carnee Rides сегодня и зафиксируйте сроки реализации проекта до того, как следующий пиковый сезон ускользнет от вас.
